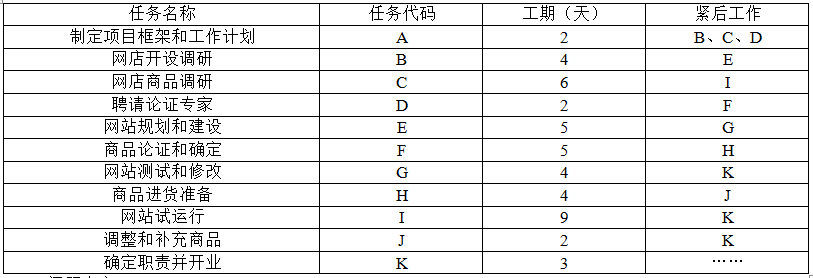

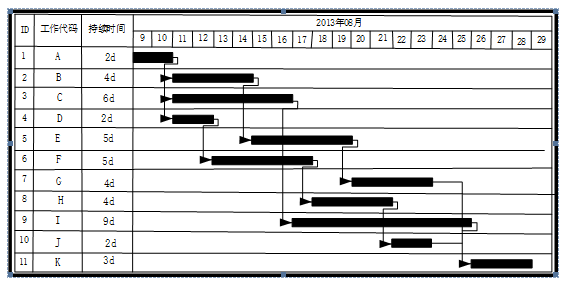

问题 赵新锐是一名大学生,他申请了学校内大学生创新创业项目,计划建立一个网上商店,他制定的工作计划如表4-1所示。表4-1 每项任务持续时间表【问题1】(5分)按照表4-1,填写表4-2中各项任务的总时差和自由时差。表4-2 每项任务持续时间表【问题2】(5分)项目在第14天时进行了检查,工作代码为G、I、H的检查情况见表4-3。请计算工作代码为G、I、H任务的进度状况并填空。表4-3 检查工作进程记录表【问题3】(5分)在答题纸对应位置完成项目里程碑甘特图(注:答题纸上的时间为每方格一天)。

选项

答案

解析 【问题1】(1)2 (2)0 (3)0 (4)0 (5)2(6)0 (7)2 (8)0 (9)2 (10)2【问题2】(11)3-5=-2(12)拖延2天 (13)15-14=1(14)1-1=0(15)正常【问题3】本题考查项目管理及计划控制的内容。【问题1】本问题考查总时差和自由时差的概念、计算方法。工作持续时间是指一项工作从开始到完成的时间。工作的最早开始时间(ES)是指在其所有紧前工作全部完成后,本工作有可能开始的最早时刻。工作的最早完成时间(EF)是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻。工作的最早完成时间等于本工作的最早开始时间与其持续时间之和。工作的最迟完成时间(LS)是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。工作的最迟开始时间(LF)是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。工作的最迟开始时间等于本工作的最迟完成时间与其持续时间之差。工作的总时差(TF)是指在不影响总工期的前提下,本工作可以利用的机动时间。工作的自由时差(FF)是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。【问题2】本问题考查工作进程记录表的概念和计算过程。项目进度计划的编制时,一般分为项目描述、项目分解、工作描述、工作责任分配表制定、工作先后关系确定、工作时间估计、绘制网络图和进度安排。所谓项目描述就是用表格的形式列出项目目标、项目范围、项目如何执行,项目完成计划等内容。项目描述是对项目的总体要求作一个概要性的说明,其依据是项目的立项规划书、已经通过的初步设计方案和批准后的可行性报告,主要内容有项目名称、项目目标,交付物、交付物完成准则、工作描述、工作规范、所需资源估计、重大里程碑等。【问题3】本问题考查项目里程碑甘特图的概念和计算过程。甘特图可用来安排项目中各项工作的进度,同时还能和各项资源在不同阶段的需求数量结合,有利于对项目管理过程进行有效的控制,当项目中某些工作进度安排有机动时间时,可以利用机动时间安排工作的实施进度,使项目对资源的集中需求尽可能分散,得到合理利用。
转载请注明原文地址:https://tihaiku.com/congyezige/2423700.html

最新回复(0)
