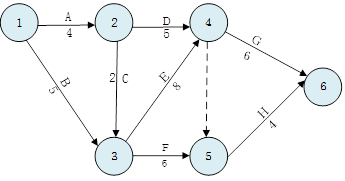

某工程的双代号网络计划如下图所示,则其关键路径时间为(  )天,作业F的自由时差

admin2022-08-02  86

问题 某工程的双代号网络计划如下图所示,则其关键路径时间为(  )天,作业F的自由时差为(  )天,节点5的最迟完成时间为(  )天。问题1选项A.20B.19C.16D.15问题2选项A.1B.2C.4D.5问题3选项A.8B.16C.11D.10

选项

答案 ABB

解析 运用顺推法与逆推法得知,关键路径是ACEG,H的最早开始时间是14,F的最早结束时间是12,在不影响后续活动H的前提下,F可自由推迟2天。节点5的最迟完成时间即F的最迟完成时间=16天。
