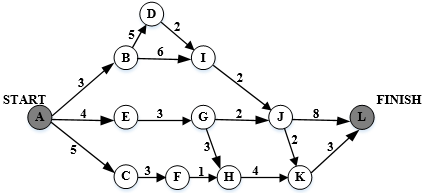

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边的权

免费题库2022-08-02  57

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边的权重表示活动的持续时间,则里程碑(  )在关键路径上。活动GH的松弛时间是(  )。问题1选项A.BB.EC.CD.K问题2选项A.0B.1C.2D.3

选项

答案 AD

解析 PERT图是一个有向图,箭头表示任务,可以标上完成该任务所需的时间;箭头指向节点表示流入节点的任务的结束,并开始流出节点的任务,节点表示事件。用时最长的路径为关键路径。
在本图中,最长的路径是A-B-D-I-J-L,持续时间是20天,并且没有比它更长的路径了。
活动GH最早开始时间:7;最迟开始时间:10,松弛时间为3天。
转载请注明原文地址:https://tihaiku.com/congyezige/2409658.html

最新回复(0)
