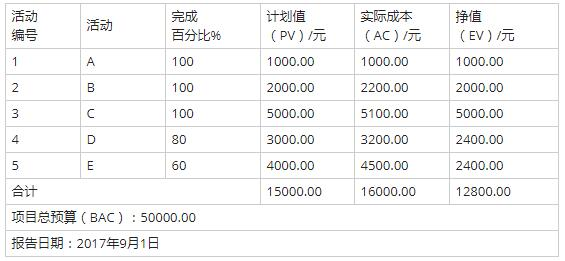

下表给出了某信息化建设项目到2017年9月1日为止的成本执行(绩效)数据。基于该

资格题库2022-08-02  36

问题 下表给出了某信息化建设项目到2017年9月1日为止的成本执行(绩效)数据。基于该数据,项目经理对完工估算(EAC)进行预测。假设当前的成本偏差被看做是可代表未来偏差的典型偏差时,EAC应为(  )元。A.45000.00B.50000.00C.53200.00D.62500.00

选项 A.45000.00
B.50000.00
C.53200.00
D.62500.00

答案 D

解析 本题考查EAC的计算。
题目已经告知是典型偏差,所以EAC=BAC/CPI,CPI=EV/AC
CPI=EV/AC=12800/16000= 0.8 EAC = BAC/CPI=50000/0.8= 62500
