某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和

资格题库2022-08-02  24

问题 某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和所需人数如下表所示(假设每个人均能承担各个作业):按此工期,整个工程至少需要 ( ) 人。A. 8B. 9C. 10D. 11

选项 A. 8
B. 9
C. 10
D. 11

答案 B

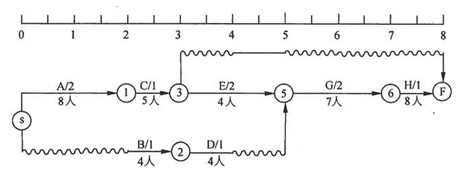

解析 题计算的是工程使用资源的最小值。本题可依据时标网络图进行分析。依据时标网络图可以清晰体现某一时间段哪些活动必须同时进行,哪些活动或路径上存在可利用的机动时间,即自由时差或总时差。对上面的时标图进行分析,调整活动B、D、F的执行时间,使同一时间段内使用的资源最少,如下图所示。由图可见,第3周时活动B、C并行,共需要9人,其余时间段所需人数均少于9人。
