某项目由P1、P2、P3、P4、P5五个活动组成,五个活动全部完成之后项目才能够

题库2022-08-02  30

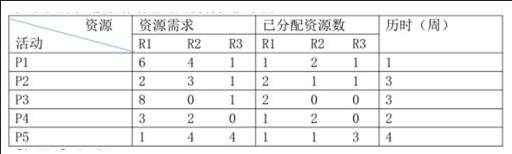

问题 某项目由P1、P2、P3、P4、P5五个活动组成,五个活动全部完成之后项目才能够完成,每个活动都需要用到R1、R2、R3三种互斥资源,三种资源都必须达到活动的资源需求量,活动才能开始。已分配资源只有在完成本活动后才能被其他活动所用。目前项目经理能够调配的资源有限,R1、R2、R3的可用资源数分别为9、8、5。活动对资源的需求量、已分配资源数和各活动历时如下表所示(假设各活动之间没有依赖关系):基于以上案例,请计算项目的完工时间为()A. 4B. 5C. 6D. 7

选项 A. 4
B. 5
C. 6
D. 7

答案 D

解析
