某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
最全题库
2022-08-02
93
问题
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
该项目共有10人,各作业必须连续进行,至少需要()天才能完成。A.. 11B. 12C. 13D. 14
选项
A.. 11
B. 12
C. 13
D. 14
答案
B
解析

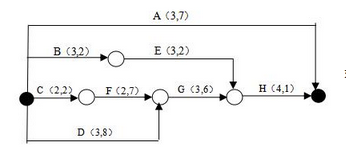

该项目的进度计划网络图如下,各作业上标注了“作业名(天数,人数)”
如果不考虑人数的限制,关键路径为C-F-G-H,该项目共需2+2+3+4=11天。作业D必须在作业G前完成,但D不能与F并行(DF人数超过10),所以只能CD 并行2天,F推迟1天开始,导致该项目总天数延长1天。作业B可以在作业C完成后立即开始,并与F并行2天。作业E将与作业G并行。作业A可以与作业H并行。考虑到人数分配的平衡性,可以让AH同时开始。这样,整个项目最后1天只需1人,其他人可以转做别的项目。
转载请注明原文地址:http://tihaiku.com/congyezige/2397093.html
本试题收录于:
高级系统架构设计师题库软件水平考试初中高级分类
高级系统架构设计师
软件水平考试初中高级
相关试题推荐
下图为某网络工程项目的施工计划图,要求该项目7天内完工,至少需要投入( )人才
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
某项目包括A、B、C、D、E五个作业,各个作业的紧前作业、所需时间和所需人数如下
某工程的进度计划网络图如下,其中包含了①~⑩10个结点,结点之间的箭线表示作业及
某工程包括A、B、C、D、E、F六个作业,分别需要5、7、3、4、15、12天。
某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表: 该
某项目有AH八个作业,各作业所需时间(单位:周)以及紧前作业如下表: 该
某工程包括A、B、C、D、E、F六个作业,分别需要5、7、3、4、15、1
某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表
某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表
随机试题
MostvisitorstotheUnitedStateswillneedavisa(签证)aswellasapasspo
AFFABLE:A、deviousB、defiantC、sappyD、irascibleE、vagueD
[originaltext]W:Well.(6-1)Healthyfats,believeitornot,aregreatforcopi
Ifthetwoteamswerenotsoevenlymatched,itwouldbeeasierto______theou
以下不是安全生产目标考核需要考虑的因素是( )。A.国家的有关法律法规规章制度
房地产经纪人为购房人制订的置业计划,作用在于展示( )。A:付款金额与付款时限
与甲型病毒性肝炎病人接触后,被动免疫的时间最长不应超过接触后()。A.6天
大马士革刀是古代()等国军队的主要兵器。 A波斯 B蒙古 C俄国
某个体诊所擅自用淀粉生产降压药500盒,每盒售价30元,但尚未造成人员的伤害和死
在电力设施保护区进行吊装作业,吊装方案的批准人是( )。A.施工企业技术负责人
最新回复
(
0
)
