某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表
该项目的工期为( )周。如果作业C 拖延3 周完成,则该项目的工期(请作答此空)A.不变B.拖延1周C.拖延2周D.拖延3周
选项
A.不变
B.拖延1周
C.拖延2周
D.拖延3周
答案
C
解析

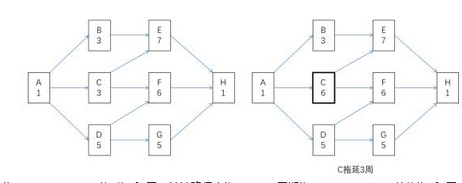

画出网络图可知,ADFH为关键路径,工期为1+5+6+1=13。若C拖延3周,关键路径变为ACEH,工期为1+6+7+1=15,总体拖延2周。
转载请注明原文地址:http://tihaiku.com/congyezige/2400906.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
在质量管理体系认证中,认证机构对申请单位的质量管理体系审核是质量管理体系认证的关
在监理执行过程中,监理单位()调换监理机构的总监理工程师人选。A.同建设单位商
通过增加资源来压缩进度工期的技术称为()。A.快速跟进 B.持续时间缓冲
在OSI参考模型中,数据链路层处理的数据单位是()。A.比特 B.帧 C.
在监理委托合同签订后,由监理单位制订的指导监理工作开展的纲领性文件是。A.监理大
已知网络计划中工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第15天和
某网站提供电影票购买业务,消费者可以在网页上选择影院,影片,观影时间,座位,并可
监理单位的组织协调工作涉及与建设单位、承建单位等多方关系,它贯穿于信息系统工程建
在以下进度控制的作业程序①②③④环节中,依次进行进度控制的监理角色分别为()。
区块链是一种按照时间顺序将数据区块以顺序相连的方式组合成的一种链式数据结构,并以
随机试题
Is"trespass"acrimeoratort?Atort
LookatformbelowYouwillhearaphoneinterviewSystemofcompany:
WhichofthefollowingsentencescanNOTbeusedasaresponseto"Ithinkthis
某高度为110m的建筑物采用以下()防雷措施是必要的。Ⅰ.在屋角、女儿墙上装
炎症并发症早期即有肾功能损害的是A.中毒性休克 B.脑膜炎症 C.海绵窦栓塞
引起压疮最主要的原因是A.营养不良 B.垂直压力 C.剪切力 D.摩擦力
我国实行土地用途管制制度,国家编制土地利用总体规划,规定土地用途,具体将土地分为
除哪个外都是组成木脂素的单体()。A.桂皮酸B.桂皮醇C.丙烯苯D.烯丙苯E.
施工质量不合格经加固补强的分项、分部工程,通过改变外形尺寸仍能满足安全使用要求的
对于二级负荷供电系统,在负荷较小或地区供电条件困难时,下列供电方式中哪项是不正确
最新回复
(
0
)
