某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
题库
2022-08-02
99
问题
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
该项目共有10人,各作业必须连续进行,至少需要( )天才能完成。A.11B.12C.13D.14
选项
A.11
B.12
C.13
D.14
答案
B
解析

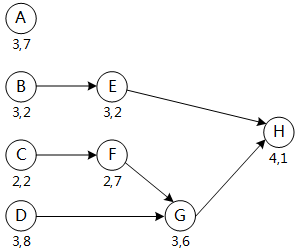

解决这类问题,首先需要根据题目的作业关系,将网络图绘制出来,如下所示:

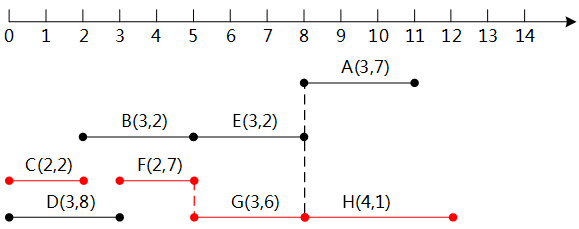

根据网络图,可以得到关键路径为:CFGH,关键路径长度是11,说明该项目至少要11天完成。完成时的情况如图所示,其中标红的部分为关键路径。

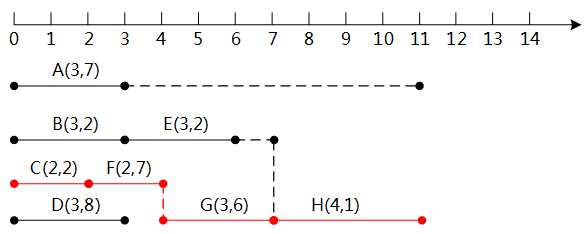

这是资源不受限的情况下,但目前根据题目意思可知,资源是受限的,项目组一共只有10人。所以按原来的安排,无法达到这一要求,需要将并行执行时,所需人员超过10人的情况进行调整,调整后为:
转载请注明原文地址:http://tihaiku.com/congyezige/2401572.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
某工程项目招标,集成商的投标总价为1000万元。按招标人要求,集成商提交的投标
信息系统工程项目投资构成中的设计费属于()。A.工程费 B.工程前期费
以下()不属于监理大纲的内容A.工程项目的监理工作基本方案 B.监理工作的目
进度、费用、质量是工程项目管理的三个重要目标,当SPI<1.0而CPI<1.0
以下()不是信息系统工程项目进度控制的总目标A.项目越早完成越好 B.在计划
采取某些特定作业技术或开展某些活动,以达到质量要求,一般指的是()A.质量保证
某软件工程项目各开发阶段工作量的比例如下表所示: 假设当前已处于编
如下图,为某信息化工程项目经理绘制的箭线图,其中活动的时间单位为周,活动G中的员
监理实施细则的内容内容不包括()。A.工程项目概况 B.监理流程 C.监理
某政府软件工程项目招标,招标项目预算价为1000万元。按招标人要求,集成商提交的
随机试题
Stonetools,animalbonesandanincisedmammothtuskfoundinRussia’sfrig
[originaltext]Cottonvilleisanewprisonspeciallydesignedforwomencrim
结合TATA盒的是()A.TFⅡA B.TFⅡB C.TFⅡC D.
厂房内设置自动灭火系统时,每个防火分区的最大允许建筑面积可按规范规定增加1.0倍
下列关于税收公平主义的说法,不正确的是( )。A、税收公平主义是近代法的基本原理
单位负责人接到施工现场发生安全事故的报告后,应当于()h内向事故发生地县级以上人
A.酸碱法B.水醇法C.醇醚法D.活性炭E.盐析法提取蛋白质常用的方法是
隧道工程测量中,竖井联系测量的平面控制方法有()A:GPS—RTK测量法B:陀
男、女两名田径运动员在长110米的斜坡上练习跑步(坡顶为A,坡底为B)。两人同时
金融宏观调控存在的前提是()。A、经济的短期波动 B、中央银行体系 C
最新回复
(
0
)
