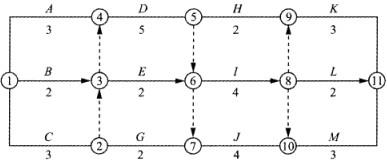

问题 双代号网络计划如图2-5所示(时间单位:天),其关键路径有()条。A、4B、5C、6D、7

选项 A、4
B、5
C、6
D、7

答案 C

解析 关键路径是总的工作持续时间最长的线路。本题中,该双代号网络计划的关键路线有6条,分别是:①一④一⑤一⑥一⑧一⑨一⑩(A→D→I→K);①一④一⑤一⑥一⑧一⑩一⑩(A→D→I→M);①一④一⑤一⑥一⑦一⑩一⑩(A→D→J→M);④一②一③一④一⑤一⑥一⑧一⑨一⑩(C→D→I→K);①一②一③一④一⑤一⑥一⑧一⑩一⑩(C→D→I→M);①一②一③一④一⑤一⑥一⑦一⑩一⑩(C→D→J→M);总工期为:T=3+5+4+3=15(天)。
