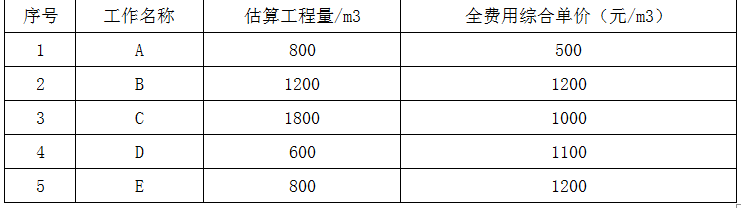

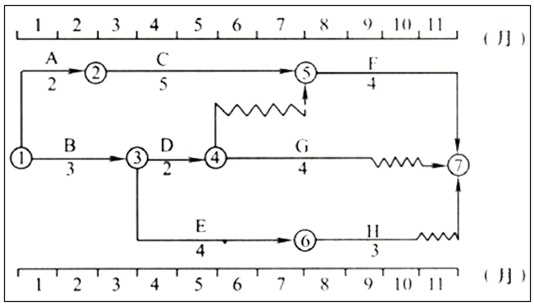

某工程项目业主与施工单位于2019年12月按《标准施工招标文件》签订了施工合同,

免费题库2022-08-02  55

问题 某工程项目业主与施工单位于2019年12月按《标准施工招标文件》签订了施工合同,合同工期为11个月,2020年1月1日开工。合同约定的部分工作的工程量清单见下表,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。施工单位编制的施工进度时标网络计划见下图。该项目的各项工作均按最早开始时间安排,且各项工作均按匀速施工。2020年1~5月工程造价指数见下表。表2020年1-5月工程造价指数工程施工过程中,发生如下事件:   事件1:A工作因设计变更,增加工程量,经工程师确认的实际完成工程量为840m 3,工作持续时间未变。   事件2:B工作施工时遇到不可预见的异常恶劣气候,造成施工单位的施工机械损坏,修理费用2万元,施工人员窝工损失0.8万元,其他损失费用忽略不计,工作时间延长1个月。   事件3:C工作在第六个月施工时发现地下文物,导致C工作的工作时间延长1个月,施工单位自有设备闲置180个台班(台班单价为300元/台班,台班折旧费为100元/台班)。施工单位对文物现场进行保护,产生费用0.5万元。   问题:   1.分析上述事件发生后C、D、E工作的实际进度对总工期的影响,并说明理由。   2.施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。   3.截止到第5个月末,施工单位可以得到的工程款合计为多少万元?

选项

答案

解析 1.根据时标网络计划,该项目的关键工作是A、C、F。
  (1)C工作会导致项目总工期延长,变为12个月。理由:因C工作是关键工作,工作时间的变化会影响总工期。
  (2)B工作延长1个月导致D工作晚开工1个月,对项目总工期没有影响。理由:通过时间参数计算,D工作有2个月的总时差,其晚开工1个月对总工期没有影响。
  (3)B工作延长1个月导致E工作晚开工1个月,对项目总工期没有影响。理由:通过时间参数计算,E工作有1个月的总时差,其晚开工1个月对总工期没有影响。
  2.施工单位不可以就事件2提出费用索赔。理由:承包商遇到不可预见的异常恶劣气候只可以索赔工期。
  施工单位可以就事件3提出费用索赔。理由:承包商C工作施工时发现文物而采取的保护措施既可以索赔工期,也可以索赔费用。
  索赔费用=180台班×100元/台班+5000元=23000元。
  3.截至第5个月末,A、B工作完成,C工作完成3个月工程量,D、E工作各完成1个月工程量,则:
  1月工程款=840/2×500+1200/4×1200=57(万元);
  2月工程款=(840/2×500+1200/4×1200)× 1.05 = 59.85(万元);
  3月工程款=(1200/4×1200+1800/5×1000)×1.15=82.8(万元);
  4月工程款=(1200/4×1200+1800/5×1000)×1.10=79.2(万元);
  5月工程款=(1800/5×1000+600/2×1100+800/4×1200)× 1.20 = 111.6(万元)
  工程款合计为(57+59.85+ 82.8 + 79.2 + 111.6 )=390.45(万元)
