问题
世界银行某咨询项目通过公开招标方式择优选择咨询单位。某咨询公司拟参加该咨询项目的投标,通过对招标文件的分析,针对招标人对投标文件中“建议的关键人员的资历”的评审内容,该公司从工作经历、工作年限、现任职务和所受培训程度等方面考虑选派项目经理。最终该咨询公司中标,咨询合同工期为17周。咨询公司编制了咨询进度计划。如图6-1所示。
由于A、I、J工作均为现场考察,项目组安排甲专业咨询工程师按A→I→J顺序通过实地考察完成,并相应调整了咨询进度计划。 调整后的咨询进度计划执行2周后,委托方提出增加一项新的F工作。根据咨询工作内容的要求,F工作必须安排在A工作完成之后开始,并在I工作开始之前完成。经过项目经理确认,F工作的持续时间为3周。 该计划执行到第15周末时检查发现,项目拟完工作计划费用为13万元,已完工作计划费用为10万元,已完工作实际费用为11万元。 为使甲专业咨询工程师按A→I→J顺序工作,咨询进度计划应如何调整?调整后的咨询进度计划能否满足咨询合同的工期要求?甲专业咨询工程师在现场考察的窝工时间为多少周?
选项
答案
解析

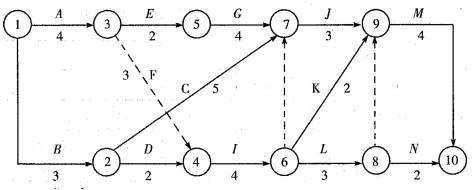

(1)需要安排虚工作才能使甲工程师按A→I→J顺序工作,调整进度计划如下图(也可以不画图,直接用文字描述,如在A工作之后、I工作之前增加一项虛工作③一④等):
(2)计算调整后的咨询服务进度计划的计算工期可以利用双代号网络图的时间参数计算方法,也可以用枚举法或简单标号法。这里因工作数量不是很多,用枚举法计算。主要的工作线路有:A—E—G —J—M,17 周;A—I—J—M,15 周;A—I—L—K —M,为14 周;A — I —L一 M,15 周;A—I —L—N,13 周;B —C—J —M, 15周;B—D—I —J — M, 16 周;B —D—I—K —M, 15 周;B —D —I—L—M,16周;B—D —I—L—N,14 周。可见调整后计划的计算工期仍为17周,满足合同工期的要求。(3)甲专业咨询工程师按A—I—J顺序在现场考察,工作线路为A—I—J —M,其窝工时间、(自由时差) 共计(17 —15) = 2周。或者按标号法(上图),A之后I,自由时差为1周;I之后J,自由时差有1周,所以共计总时差为2周。
转载请注明原文地址:https://tihaiku.com/jzgc/346997.html
本试题收录于:
现代咨询方法与实务题库投资咨询工程师分类
现代咨询方法与实务
投资咨询工程师
相关试题推荐
()是适用于国内贸易的一种支付结算方式,是开证银行依照申请人(购货方)的申请向受
关于单位人民币卡的使用,以下说法不正确的是()。A、单位人民币卡可办理10万元以
下列企业中,可以在银行办理托收承付结算方式的有()。A、个体工商户 B、有限合
个体工商户凭营业执照以字号或者经营者姓名开立的银行结算账户纳入()管理。A、单位
以下属于现金开支范围内的支出项目为()。A、购置固定资产 B、职工工资 C、
甲、乙均为国有企业,甲向乙购买一批货物,约定采用托收承付验货付款结算方式。200
下列有关专用存款账户的表述中,错误的有()。A、单位银行卡账户可以办理现金收付
各单位应当根据国家有关法律法规和《内部会计控制规范——货币资金(试行)》,结合部
单位卡不得用于()以上的商品交易、劳务供应款项的结算。A、3万元 B、5万元
各单位应当建立货币资金业务的岗位责任制,明确相关部门和岗位的职责权限,确保办理货
随机试题
Autumnistraditionallyatimeforfunandfestivitiesinmanycultures.
[originaltext]TheAmericanpatentsystem,providedforintheConstitution,
发展不平衡问题依然突出,缩小贫富差距、共享全球化成果任重道远。[br][audioFiles]2018m8x/audio_etrktsj_201807_0
[originaltext]W:Atlast,George,I’mgladyoucouldmakeit.I’mhearingrumor
[originaltext]Wheredoyouthinkyouwillbeintenyears?It’sdifficultt
我国古典小说四大名著中,以北宋历史为背景的是()A.《红楼梦》 B.《三国演
关于氨基酸的描述不正确的是A.氨基酸是构成蛋白质分子的基本单位 B.蛋白质分解
爆炸性气体环境的电力设计应符合下列()规定.A.爆炸性气体环境的电力设计宜将正常
在分部分项工程成本分析中,“三算”指的是(),通过“三算”为今后的分部分项工
最新回复
(
0
)
