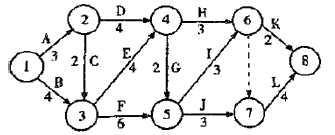

某工程双代号网络计划如下图所示,其中关键线路有( )条。
A.2B.3C.4D.5
选项
A.2
B.3
C.4
D.5
答案
C
解析
知识点:关键工作及关键线路的确定。在关键线路法(cPM)中,线路上所有工作的持续时间之和称为该线路的总持续时间。总持续时间最长的线路称作关键线路。关键线路的长度就是网络计划的总工期。在网络计划中关键线路可能不止一条,而且在网络计划执行过程中,关键线路还会发生转移。由题中网络计划图可知,其关键线路为:A—C—F—J—L、A—C—E—G—J—L、A—C—F—I—L和A—C—E—G—I—L,共4条。
转载请注明原文地址:https://tihaiku.com/jzgc/337706.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
现代工程咨询方法体系包括包括哪些?价值工程方法属于哪一类。
某项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第1年完成项目的全
某新建项目建设期2年,估计建筑工程费及安装工程费为8000万元,设备及工器具购置
某企业主要生产A、B两种产品。该企业委托某工程咨询公司提供相关咨询服务。咨询公司
项目总投资估算表编制时,在什么情况下编制分年投资计划表?
单位工程指标中,单位工程生产能力单位投资一般怎样表示?
某建筑工程使用一种设备,总投资6000万元,折旧年限为8年,净残值为6
某项目工程费用8000万元,其中含可抵扣固定资产进项税500万元,固定资产其
某承包人参与一项工程的投标,在其投标文件中,基础工程的工期为4个月,报价为120
某拟建项目设备购置费为15000万元,根据已建同类项目统计资料,建筑工程费占
随机试题
[originaltext]M:Youthinkyoungpeoplearegiventoomuchfreedomnowadays,an
WhichofthefollowingsentencesisNOTambiguous?A、Thedoctorlookedovermyhe
Throughoutthenation’smorethan15,000schooldistricts,widelydiffering
初中音乐《春节序曲》 一、考题回顾
设计单位()依据建筑节能标准的要求进行设计,保证建筑节能设计质量。A.可以
下列关于城市污水厂污泥输送设计的说法与做法,不正确的是哪项?( )A.压力输泥
患女,35岁。白带增多,色黄而臭,治疗应选何性味的药物()A.辛、寒 B
振兴村2019年集体资产经营与财务收支业务如下: (1)1月,该村通过清产
患儿3岁,上颌牙龈反复肿胀流脓就诊。检查上颌乳中切牙残根,牙龈红肿有瘘管,挤压有
(2020年真题)资本项目可兑换带来的风险主要有()。A.要素流动固化
最新回复
(
0
)
