首页
登录
建筑工程
某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标
某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标
资格题库
2022-08-02
40
问题

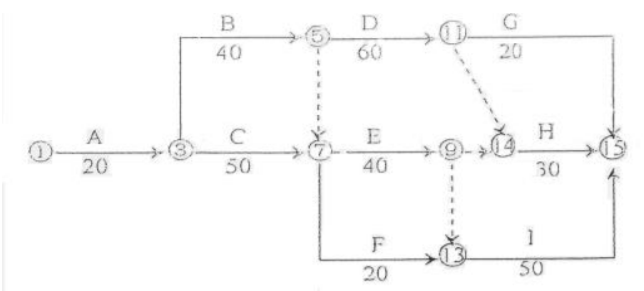

某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。合同中部分内容如下:(1)合同工期 160 天,承包人编制的初始网络进度计划,如图所示。
由于施工工艺要求,该计划中 C、E、I 三项工作施工需使用同一台运输机械;B、D、H 三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。在施工过程中,由于设计变更使工作 E 增加了工程量,作业时间延长了 20 天,增加用工 100个工日,增加材料费 2.5 万元,增加机械台班 20 个,相应的措施费增加 1.2 万元。同时,正、H、I 的工人分别属于不同工种,H、I 工作分别推迟 20 天。为了更好地做好监理工作,总监理工程师决定:1、准备报请经工程监理单位法定代表人同意,书面任命两个总监理工程师代表,负责造价控制和进度控制日常工作;2、总监理工程师准备在该请求被批准后,将任命的总监理工程师代表情况直接书面通知了建设单位。3、准备任命的负责进度控制的总监代表具有中级职称,工程实践经验 3 年;准备任命的负责造价控制的总监代表已经通取得了注册造价工程师资格,从事工程管理实践工作 2 年。4、总监理工程师并说明今后今后的协调甲乙双方的工期索赔等事项由负责进度的总监理工程师代表负责。组织审核竣工结算工作由负责造价管理的总监代表负责。【问题】1、对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。2、调整后的网络进度计划总工期为多少天?关键工作有哪些?3、针对设立总监理工程师代表 4 件事,是否妥当,不妥的请说明正确做法。
选项
答案
解析
问题 1:对始终网络进度计划进行调整,结果如图.2.所示。
问题 2.(3 分)(1)总工期仍为 160(天)(2)关键工作有 A、C、E、I(或:① ③ ⑦ ⒀ ⒂)问题 3、1、妥当。2、妥当。3、不妥。(1)负责质量控制理的总监代表应经监理业务培训。(2)负责造价控制的总监代表应有 3 年及以上工程实践经验并经监理业务培训的人员。4、不妥。协调甲乙双方的工期索赔事项不能委托给总监理工程师代表负责。组织审核竣工结算事项不能委托给总监理工程师代表负责。
转载请注明原文地址:https://tihaiku.com/jzgc/324395.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
施工中由( )引起的暂停施工,承包人有权要求延长工期、费用、利润。 A.发
经工程师确认可以顺延工期的情形不包括( )。 A.发包人不能按约提供开工条件
根据《标准施工招标文件》,对于施工合同变更的估价,已标价工程量清单中无适用项目的
根据《标准施工招标文件》,在合同履行中可以确认为变更的有( )。 A.改变
承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探
下列关于工程隐蔽部位覆盖前的检查说法错误的是( )。 A.工程隐蔽部位施工作
根据《标准施工招标文件》,发包人的义务主要有( )。 A.办理工程质量监督手
工程施工合同履行中,发包人的义务不包括( )。 A.办理工程征地拆迁手续
建设工程施工合同订立过程中,发承包双方开展合同谈判的时间是( )。A.投标人提交
根据《标准施工招标文件》的施工合同文本通用合同条款,支付管理中的“合同价格”是指
随机试题
职业拳击在社会各个阶层中激起了种种情绪,并引发了各种问题,其中主要是道德和医疗问题。(awidevarietyof)Professionalboxing
Whatisthetableoffiguresabout?[originaltext]W:Nowyou’veseenthistable
机动车在道路上发生故障难以移动时,下列做法正确的是什么?()A.开启危险报警闪
施工成本构成的内容包括()。A.人工费 B.材料费 C.利润 D.税金
修复前对余留牙的一般临床检查不包括A.数目 B.位置 C.根长 D.形态
H受体拮抗剂如何服用A.餐前1h B.餐前0.5h C.餐后1h D.与食
小王上山每分钟走50米,下山每分钟走80米。他从山脚出发到达山顶后立刻原路下山,
下列固定资产的折旧方法中,各期提取相同折旧额的方法是()。A.平均年限法 B.
(2019年真题)根据《环境影响评价技术导则—地表水环境》(HJ2.3—2018
乙型脑炎(简称乙脑)的主要传染源是 A.猪B.乙脑病毒携带者 C.乙脑患者
最新回复
(
0
)
