某建筑群共有6个单元,一个单元的施工过程和施工时间见表,计算流水施工工期。

最全题库2022-08-02  36

问题 某建筑群共有6个单元,一个单元的施工过程和施工时间见表,计算流水施工工期。

选项

答案

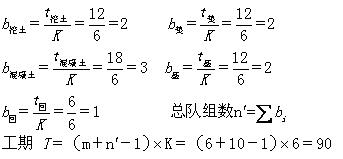

解析 (1)m=6,t挖=12,t垫=12,t混凝土=18,t基=12,t回=6(2)确定流水步距,K=流水节拍的最大公约数,K=6(3)确定各施工过程需要的作业队组数
