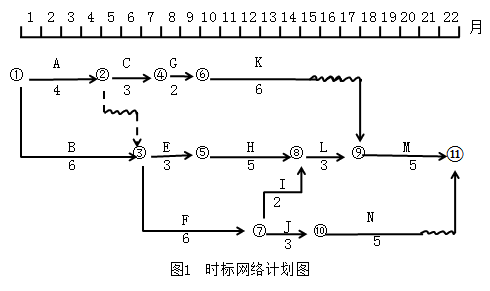

某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。 在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请。 在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。 在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后2个月。 问题: 1.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么? 2.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。 3.如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?
选项
答案
解析

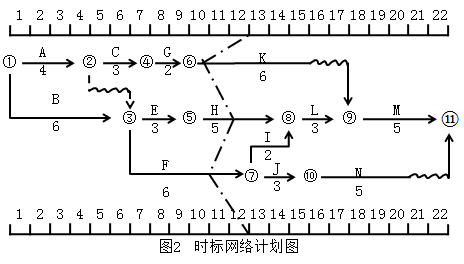

1.针对上述问题依次解答如下: 工作B、E、H、L、M和F、I应作为重点控制对象。因为它们是关键工作(总时差为零),位于两条关键路线1→3→5→8→9→11和1→3→7→8→9→11上。 2.在时标网络上绘出实际进度前锋线,如图2所示。
从图上看出: (1)工作K拖后2.5个月,其总时差为2个月,故将影响工期0.5个月。 (2)工作H拖后1个月,其总时差为零,故将使工期延后1个月。 (3)工作F拖后2个月,其总时差为零,故将使工期延后2个月。 综上所述,由于工作K、H和F的拖后,工期将延长2个月。 3.监理工程师应批准工程延期0.5个月。因为工作H、F的拖后均属施工单位自身的原因造成的,只有工作K的拖后可以考虑给予工程延期。 由于工作K原有总时差为2个月,2.5-2=0.5,故监理工程师应批准工程延期0.5个月。
转载请注明原文地址:https://tihaiku.com/jzgc/324289.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
关于工程项目复合式组织结构的说法,错误的是( )。 A.组织结构不受现有管理
工程项目管理组织的建立过程中,处于组织结构设计和制定考核标准之间的步骤包括( )
在工程项目的组织设计中,首先强调组织整体设计目标的实现,然后进行分工,设立相应的
工程项目管理组织设计的主要依据有( )。A.有关法律法规 B.承担项目任务公司
工程项目管理组织中,—名管理者直接领导多少人才能保证管理最有效,这属于( )方面
可以同时规定项目团队成员角色、职责与责任的管理工具是( )。A.关键线路法 B
下列工作中,不属于工程项目组织计划工作的是( )。A.确定角色和职责 B.制订
工程咨询单位资信评价标准以近()年的专业技术力量、合同业绩、守法信用记录为主要指
对于没有合约管理经验的业主在签署合同时,往往对项目管理企业的职责不易明确,管理过
下列属于工程项目业主自行管理模式的特点的是()。A.可以充分保障业主方对工程项目
随机试题
Whatisthewomanprobablydoingnow?[br][originaltext]M:Thereisanarticle
[originaltext]A:Goodmorning,Mr.Pitt.Dositdown.B:Thankyou.A:Firstof
下列剂型中,严禁直接服用或口含的是A.咀嚼片 B.泡腾片 C.舌下片 D.
甲公司2018年的销售净利率为50%,总资产周转率为2.4次,资产负债率60%;
《宪法》规定,监察委员会依照法律规定独立行使监察权,不受行政机关、社会团体和个人
下列关于LPR的说法正确的有()A.是基于报价行自主报出的最优贷款利率计算
消化中枢位于A.脊髓 B.延髓 C.中脑 D.下丘脑 E.大脑
为病人进行鼻饲时,胃管插入长度相当于病人的A.眉心至剑突长度 B.眉心至胸骨柄
关于经济学中成本的说法,正确的有( )。A.生产成本可分为显成本和隐成本两部分
下列应当办理注销税务登记的是()。A、纳税人改变生产经营期限 B、改变住所和经
最新回复
(
0
)
