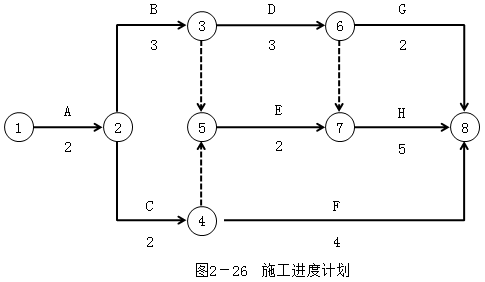

问题 某工程项目的施工招标文件中表明工程采用综合单价计价方式,工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包单位开工前编制并经总监理工程师认可的施工进度计划如图2-26所示。施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。  事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发出新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m3。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。承包单位计划用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/月?台。  事件2:F工作,因设计变更等待新图纸延误1个月。  事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。  事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。  由于以上事件,承包单位提出以下索赔要求:  (1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响1个月;监理工程师未能很好地控制分包单位的施工质量,应补偿工期0.5个月。  (2)N工作的费用补偿=16元/m3×32万m3=512(万元)。  (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5月×1万元/月?台×1台=5(万元)。  问题:  1.请对以上施工过程中发生的4个事件进行合同责任分析。  2.根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。  3.确定应补偿承包单位的费用,并说明理由。  4.分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。

选项

答案

解析 1.合同责任分析:
  事件1属于建设单位责任。
  事件2属于建设单位责任。
  事件3日降雨量超过当地30年气象资料记载最大强度的0.5个月,属于不可抗力,另0.5个月属于承包人应承担的风险。
  事件4属于承包单位责任。
  2.承包人投标书中承诺合同工期为13个月。N、F、G属于可顺延工期的情况,经分析、计算,总工期为14个月,合同工期应顺延1个月。
  3.(1)机械闲置费不予补偿。
  (2)工程量清单中计划土方为:16+16=32(万m3),新增土方工程量为:32万m3;
  应按原单价计算的新增工程量为:32×25%=8(万m3);
  补偿土方工程款为:8万m3×16元/m3+(32-8)万m3×14元/m3=464(万元)。
  4.承包人应承担超过合同工期的违约责任。
  拖延工期赔偿费为:8000万元×1‰×30天=240(万元)<最高赔偿限额=8000×0.1=800(万元)。
