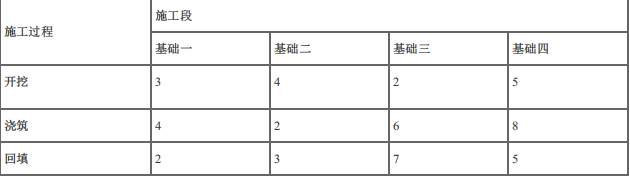

问题 某建筑物基础工程的施工过程、施工段划分及流水节拍(单位:d)见下表,如果组织非节奏流水施工,则基础二浇筑完工时间为(   )d。A.9B.12C.14D.17

选项 A.9
B.12
C.14
D.17

答案 A

解析 在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距:
(1) 求各施工过程流水节拍的累加数列:
开挖: 3,7,9,14;
浇筑: 4,6,12,20;
(2) 错位相减得差数列为: {3, 3, 3, 2, -20};
(3) 流水步距K=max{3, 3, 3, 2, -20}=3d;
(4)基础二浇筑完工时间=3+ (4+2)=9d。
