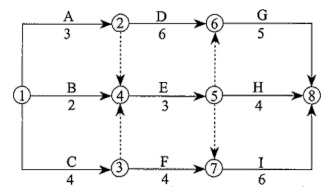

某工程双代号网络计划如下图所示(时间单位:d),其中E工作的最早开始时间和最迟开始时间是( )。
A.3和5B.3和6C.4和5D.4和6
选项
A.3和5
B.3和6
C.4和5
D.4和6
答案
C
解析
故工作E的最早开始时间=max{EFA,EFB,EFC}=max{3,2,4}=4d;本题的关键线路为A→D→G和C→F→I,计算工期为14,工作E的最迟完成时间为8,工作E的最迟开始时间=8-3=5d。
转载请注明原文地址:https://tihaiku.com/jzgc/317350.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
就失业类型而言,因劳动者找到适合自己偏好和技能的工作需要一定时间而引起的失业属于
一个国家(或地区)所有常住单位在一定时期内生产活动的最终成果是( )。A.国内生
建立现代化教师教育体系,坚持把( )作为基础工作。A.创新教育教学模式 B.教
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,自
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》提出了以
根据《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》,到
企业事业单位可以自主选择一家商业银行的营业场所开立()办理日常转账结算和现金收付
从职能部门、地方政府以及时间三个维度来看,我国已经构建了比较完善的扶贫战略与政策
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》贯彻落实主
随机试题
[originaltext]W:Whataday!I’mexhausted.M:Wellit’snotoveryet.W:Yeah
____________(如果受难者早些知道消息),manylivescouldhavebeensaved.Ifthevictimshad
BritishpsychologistshavefoundevidenceofalinkbetweenexcessiveIntern
下列关于内容资源备份的说法,错误的是()。A.当使用基于磁带的备份方法时,备份
在组合式空调机组各功能段的排列方式中,能充分发挥出加湿器的加湿能力的是()。
A.13~24cmHO B.30cmHO C.30~50cmHO D.12
外商独资银行、中外合资银行及外国银行分行都可以经营部分或全部人民币业务和外汇业务
(2021年真题)下列关于商业银行风险计量的表述不恰当的是()A.监管机构
神经元可分为()等几种。 (A)躯体神经元和植物神经元 (B)感觉神经元、
所有权是指所有权人对自己的不动产或动产,依法享有占有、使用、收益和处分的权力,其
最新回复
(
0
)
