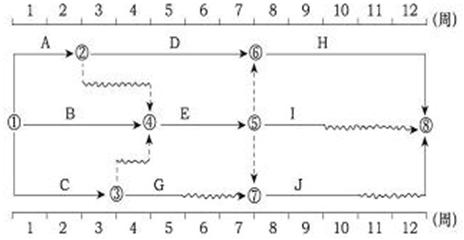

某工程双代号时标网络计划如下图所示,其中工作G的总时差为(  )周。 A.2

admin2022-08-02  37

问题 某工程双代号时标网络计划如下图所示,其中工作G的总时差为(  )周。A.2B.3C.4D.5

选项 A.2
B.3
C.4
D.5

答案 C

解析 2022/2021版教材P63
本题考查的是时标网络计划中时间参数的判定。总时差等于其紧后工作的总时差加本工作与其紧后工作之间的时间间隔所得之和的最小值,即:TFG=min{TFJ+LAGG,J}=2+2=4(周)。
