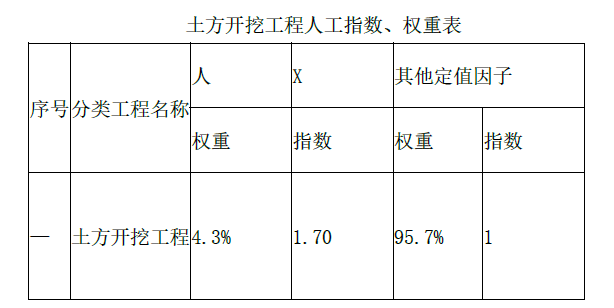

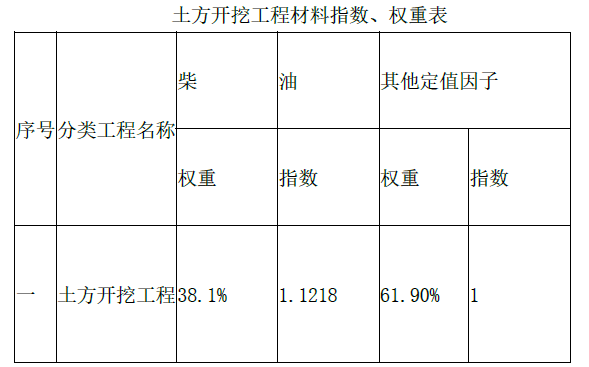

问题 某输水涵洞工程,发包人和承包人按照《水利水电工程标准施工招标文件(2009 年版)》签订了施工承包合同。工程结算时进行价格调整,价格调整按指数法调整,无法采用指数法的采用公式法调整。指数法采用调值公式为公式法采用调值公式:K 为投标时税金,按9%计。(计算保留整数)【事件】事件1:土方开挖工程人工指数、权重和材料指数、权重见下表。土方开挖工程结算金额2390万元。事件2:橡胶止水带采用公式法调价,完成工程量、合同消耗系数、市场价或采购价、投标预算价见下表。橡胶止水带完成工程量、合同消耗系数、市场价或采购价、投标预算价事件3:土方开挖变更完工投资460 万元。土方开挖由于暴雨索赔20 万元。【问题】1.事件1,计算土方开挖工程的人工价差、材料价差以及土方开挖工程的价差调整金额。2.事件2,计算橡胶止水带的价差调整金额。3.事件3,土方开挖变更完成投资是否应调整价格?由于暴雨的索赔是否应调整价格?请说明理由。

选项

答案

解析 问题1:人工价差: ΔP =2390×[95.7%+4.3%×1.7-l](l+9%)=2390×0.0301×1.09=78(万元)材料价差:ΔP =2390×[61.90%+38.1%×1.1218-1](1+9%)=2390×0.0464×1.09=121(万元)土方开挖工程价差调整金额为:78+121=199(万元)问题2:橡胶止水带价差调整金额=完成工程量×合同消耗系数×(市场综合价或采购价一投标预算价)×(1+K)=2830×1.03×(128.75—75) ×(1+9%)=170777(元)问题3:变更工程已按照现行价格结算的不再进行价格调整。变更工程按照投标价结算的,应进行价格调整。索赔金额不进行价格调整。
