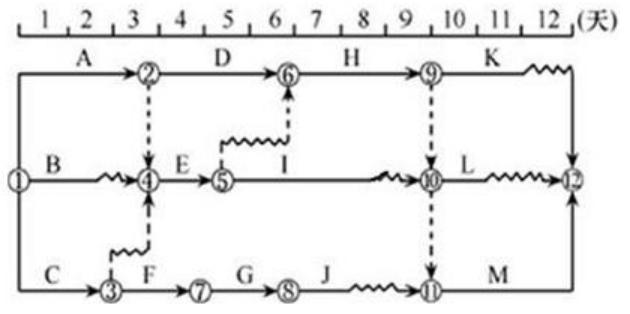

某分部工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第(

资格题库2022-08-02  35

问题 某分部工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第(  )天。A.4和11B.4和9C.3和11D.3和9

选项 A.4和11
B.4和9
C.3和11
D.3和9

答案 B

解析 本题考查的是双代号时标网络计划及新横道图。首先找出关键工作A、D、H、M。工作C和I的总时差分别为2天和1天,所以它们的最迟完成时间分别为4天和9天。
转载请注明原文地址:https://tihaiku.com/jzgc/2719990.html

最新回复(0)
