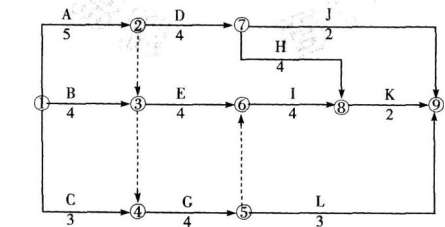

某建设工程项目分部工程的双代号网络计划如下图所示,其关键线路有(  )条。 A

考试题库2022-08-02  38

问题 某建设工程项目分部工程的双代号网络计划如下图所示,其关键线路有(  )条。A.2B.3C.4D.5

选项 A.2
B.3
C.4
D.5

答案 B

解析 双代号网络图中,自始至终全部由关键工作组成的线路或线路上各工作持续时间之和最长的线路应为关键线路。根据题干,关键线路为①→②→③→⑥→⑧→⑨,①→②→⑦→⑧→⑨和①→②→③→④→⑤→⑥→⑧→⑨,共3条。
