某公司承建一座桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空
某公司承建一座桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空
练习题库
2022-08-02
92
问题

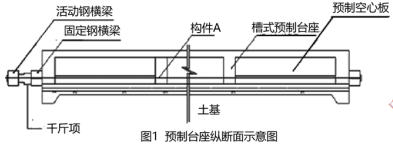

某公司承建一座桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。 进场后,项目部编制了实施性总体施工组织设计,内容包括: (1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如下图1所示。
(2)将空心板的预制工作分解成:①清理模板、台座,②刷涂隔离剂,③钢筋、钢绞线安装,④切除多余钢绞线,⑤隔离套管封堵,⑥整体放张,⑦整体张拉,⑧拆除模板,⑨安装模板,⑩浇筑混凝土,⑾养护,⑿吊装存放等12道施工工序,并确定了施工工艺流程如图2所示。(注:1~12为各道施工工序代号)。
(3)计划每条预制台座的生产(周转)效率平均10天,即考虑各条台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。 (4)依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。 (5)预应力钢筋张拉完毕后,其位置与设计位置偏差为8mm,施工单位认为符合规范要求。在混凝土强度达到设计强度等级的75%,预应力钢筋进行了放张。1.根据图1预制台座的结构形式,指出该空心板的预应力体系属于哪种形式?写出构件A的名称。2.写出图2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。3.列式计算完成空心板预制所需天数。4.空心板预制进度能否满足吊装进度的需要?说明原因。5.施工组织设计第(5)项内容是否妥当?如不妥当请改正。
选项
答案
解析
1.预应力先张法,A钢绞线(连接器)
2.
B-②刷涂隔离剂
C-⑦整体张拉
D-⑤隔离套管封堵
E-⑩浇筑混凝土
F-⑾养护
G-⑥整体放张
3.16×30÷(4×8)×10=150天
4.不能
空心板总量16×30=480片
吊装工期150-80=70天。吊装需要的产量70×8=560>480
5.不妥当。
预应力钢筋张拉完毕后,其位置与设计位置偏差应不大于5mm,同时不应大于构件最短边长的4%。
预应力钢筋放张时构件混凝土强度应符合设计要求,设计未规定时,混凝土强度应不低于设计强度等级值的80%。
转载请注明原文地址:https://tihaiku.com/jzgc/2718772.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
甲公司为新成立的企业,营业账簿中记载实收资本300万元,资本公积200万元,新启
某房地产公司销售一套别墅,下列各项属于房地产公司应缴纳的税种的是()。A.契
2019年6月,某劳务派遣公司购置价值4000元的计算机一台,作为固定资产处理,
某公司2019年6月进口10箱卷烟(5万支/箱),经海关审定,关税完税价格为22
某软件公司为高新技术企业成立于2019年,当年获利,2019年实现应纳税所得额2
A国甲公司2019年度的总所得为600万元,其中源自A国的所得为400万元,源自
甲国A公司在乙国取得所得100万元,甲、乙两国的所得税税率分别为20%和15%,
A公司为甲国居民纳税人,2019年度来自甲国的所得为50万元,来自乙国的所得为5
甲国R公司2019年度来源于乙国所得200万元,甲、乙两国均实行属人兼属地税收管
某白酒酿造公司,2011年度实现白酒销售收入7400万元、投资收益64
随机试题
[audioFiles]audio_ehbm_j30001(20082)[/audioFiles]A、OfcourseIwill.B、Justaf
Tipsaregenerallynotrequiredatcafeteriaswhereyouserveyourselfandyoua
BritishpsychologistshavefoundevidenceofalinkbetweenexcessiveIntern
Almosteveryonewithorwithoutacomputerisawareofthelatesttechnologi
下列关于安全生产标准化的意义说法正确的是()。A.安全生产标准化建设是落实企业
某建筑公司在进行土方开挖时,安全检查人员发现基坑变形超过报警值,则应当采取的措施
甲亢患者排便次数多,是因为A.肠蠕动过快 B.甲状腺素过少 C.高热 D.
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
(一) 【背景资料】 某施工单位承担了一矿区工业厂房土建及安装工程,施工过程
35岁女性,双胎妊娠,胎膜早破,规律宫缩15小时。子宫颈口开大2cm,行剖宫产术
最新回复
(
0
)
