某桥梁工程施工合同于2014年12月签订,约定的合同工期为24个月,2015年1

免费题库2022-08-02  36

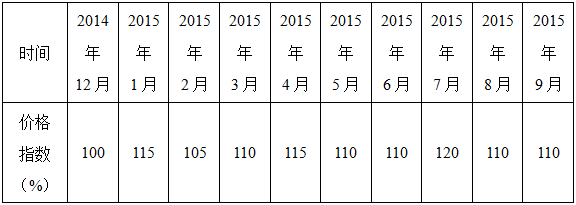

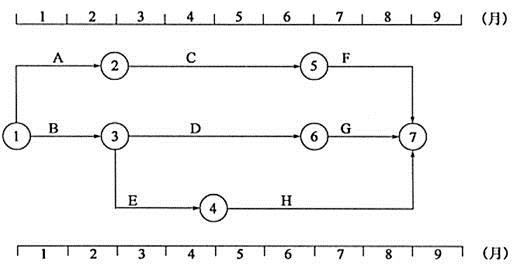

问题 某桥梁工程施工合同于2014年12月签订,约定的合同工期为24个月,2015年1月开始正式施工。施工单位按合同工期要求编制了梁板混凝土施工时标网络计划(如图4-6所示),并经专业监理工程师审核批准。梁板混凝土施工时标网络图该工程项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作的计划工程量和实际工程量如表4-3所示。工作D、E、F的实际持续时间与计划持续时间相等。表4-3各工作的计划工程量和实际工程量表合同约定,梁板混凝土综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表4-4所示。表4-4各月混凝土结构工程价格指数施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作的工作持续时间延长了1个月。问题:1.计算工作H各月的已完工程计划投资和已完工程实际投资。2.计算梁板混凝土已完工程计划投资和已完工程实际投资,结果填入表中。

选项

答案

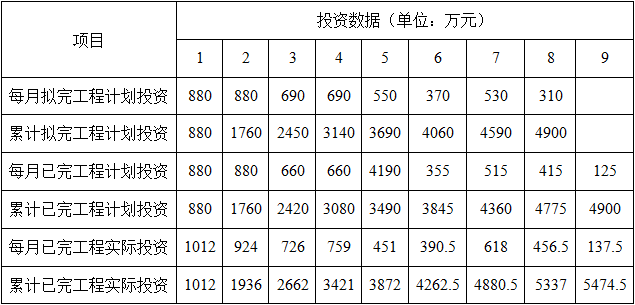

解析 1.计算工作H各月的已完工程计划投资和已完工程实际投资。答案:H工作6~9月每月完成工程量为5000÷4=1250(m3/月)。H工作6~9月已完工程计划投资均为1250×1000=125(万元)。H工作已完工程实际投资:6月:125×110%=137.5(万元);7月:125×120%=150.0(万元);8月:125×110%=137.5(万元);9月:125×110%=137.5(万元)。2.计算梁板混凝土已完工程计划投资和已完工程实际投资,结果填入表中。答案:计算结果填入下表(见表4-5):见表4-5
转载请注明原文地址:https://tihaiku.com/jzgc/2718676.html

最新回复(0)
