计算下面网络图的时间参数,确定关键线路。按此计划施工,15天后检查计划执行情况,发现A工作还需4天,D工作还需8天,E工作还需10天。照这样下去,工程能否按时完工?如不能,应如何调整?
选项
答案
解析

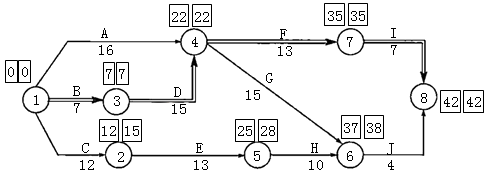

1.计算

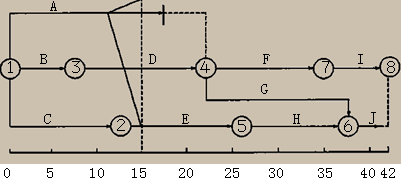

2.绘制实际进度前锋线

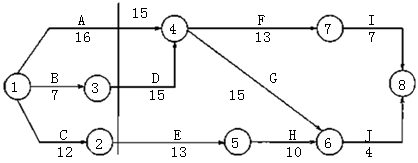

由于关键工作D延误了1天,照此下去,总工期将延长1天,因此应将其或其后续工作压缩1天。A工作有较大的时差,可不用调整。
转载请注明原文地址:https://tihaiku.com/jzgc/2718553.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
在对某企业1月份纳税情况进行检查时,发现该月份材料成本差异率较低,为-2.8
2010年8月,税务机关对某公司进行纳税检查时发现下列问题:(1)从一些个
税务所进行例行检查,发现王某发票存在缺少存根联、存根联被涂改等情形,于是扣留发票
某税务所在2010年6月12日实施检查中,发现某个体商店2010
绩效评价框架体系包括( )。A.年度绩效计划 B.提交绩效报告 C.
关于政府非税收入的监督检查机制说法错误的是()A.为了确保政府非税收入管理规定的
公共交通线路经营权有偿出让收入属于()A.政府性基金 B.国有资产有偿使用
若一个企业账簿资料较乱,在对该企业进行检查中,适宜采用的方法为()。A.
按照我国现行的税收法律、行政法规、部门规章以及延期申报的时间,延期申报的具体期限
下列关于增值税纳税义务发生时间的说法正确的有()。A.委托其他纳税
随机试题
Theyoungmandangledinmidair,heldbyonefrailrope.A、fragileB、strongC、thi
Itisunknowntous____theaircrashoc
既有结构在安全性得到保证的情况下,应对影响结构正常使用的()等适用性问题进行评定
与HgCl2试剂呈白色的是A.樟柳碱 B.东莨菪碱 C.山莨菪碱 D.莨菪
MaryrarelyspeakstoSusan.A:slowly B:
用于大面积烧伤面的软膏剂的特殊要求为A.均匀细腻 B.无菌 C.不得加防腐剂
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
有价证券充抵保证金的金额不得高于()中的较低值。A.有价证券基准计算价值的80%
由四台声功率级均为85dB(A)的水泵组成的等效声源如图所示,等效声源的声功率级
修正的总费用法修正的内容有()。A.将计算索赔的时段局限于受到外界影响的时间
最新回复
(
0
)
