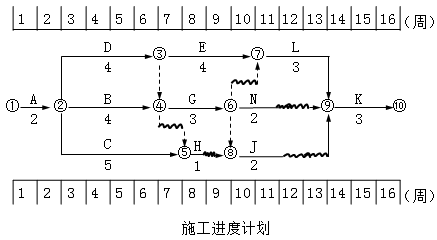

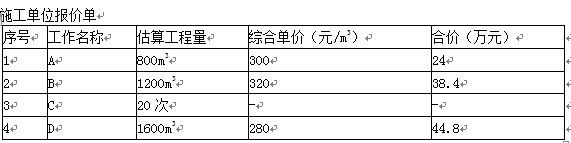

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表。
工程施工到第4周时进行进度检查,发生如下事件: 事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。 事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,实际只完成估算工程量的25%。 事件3:C工作为检验检测配合工作,只完成了估算工程量的20%;施工中发现地下文物,导致D工作尚未开始。 问题1:根据第4周末的检查结果,在图2-15上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。问题2:若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
选项
答案
解析
1.

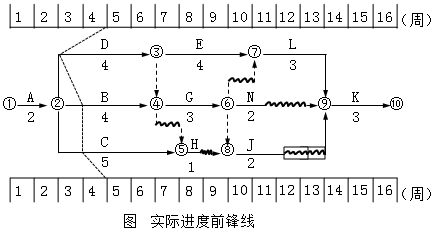

根据上图中实际进度前锋线,分析如下: (1)工作B拖后1周,工作B总时差为1周,所以不影响工期。 (2)工作C拖后1周,工作C总时差为3周,所以不影响工期。 (3)工作D拖后2周,工作D总时差为0,所以影响工期2周。2. 第4周末就B、C、D出现的进度偏差可知,B、C两项工作不影响工期,而工作D拖后2周,影响工期2周。故批准工程延期2周。工期延期的时间确定
转载请注明原文地址:https://tihaiku.com/jzgc/2718552.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
下列减税免税方式中,属于税基式减免方式的是()。A.项目扣除 B.减征税额
下列关于税法生效的说法,错误的是()。A.税法通过一段时间后开始生效 B.
关于机关事业单位工作人员养老保险制度改革的说法,错误的是()。A.改革前与改
下列财政支出项目中,适宜采取“公共劳务”收费法的是()。A.基本建设投资支出
对于基本建设投资支出项目,宜采取的效益分析方法是()。A.“成本—效益”分析
下列财政支出项目中,属于积累性支出的是()。A.国家物资储备支出 B.国防
资本—劳动力最大化标准,强调政府应投资的项目类型是()。A.劳动密集型项目
项目支出预算
单位预算
单位决算
随机试题
RelationshipbetweenPresentMajorandFutureJob1.目前很多大学毕业生所从事的工作与之所学专业关系不大2.
A.恒定总流 B.非恒定总流 C.恒定元流 D.非恒定元流
风湿热湿热阻络证的治疗方剂为A.宣痹汤加减 B.蠲痹汤合独活寄生汤加减 C.
患者,男性,42岁,烧伤后继发感染,创面分泌物细菌学检查:血平板培养物呈迁徒扩散
下列常用作皮肤促透剂的是A.硬脂酸镁 B.聚乙二醇 C.羊毛脂 D.月桂氮
以下关于脂质体的说法不正确的是A.磷脂是构成细胞膜和脂质体的基础物质 B.修饰
在正常安静状态下,1岁以内小儿的呼吸频率为A.45~55.次/分 B.40~4
长江公司属增值税一般纳税人,适用增值税税率13%;原材料采用计划成本法进行日常核
甲公司2×19年财务报告于2×20年3月20日经董事会批准对外报出,其于2×20
悬臂梁桥的结构特点是()。A.悬臂跨与挂孔跨交替布置 B.通常为偶数跨布置
最新回复
(
0
)
