某公路工程原施工网络计划如图6—8所示,该工程总工期为一年,在工程按计划进行14

免费题库2022-08-02  29

问题 某公路工程原施工网络计划如图6—8所示,该工程总工期为一年,在工程按计划进行14周后(已完成A、B两项工程施工),业主方向承包方提出增加一项新的土方工程项目N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工,根据承包商提出并经监理工程师审核认可,该项N工作的施工时间需9周。3、按照原施工计划,C、F、J三项土方工程均使用同一台挖土机先后施工,所增加新的土方工程项目N仍拟用该台挖土机施工。现承包方提出,由于增加N工程后,使租用的挖土机增加了闲置时间,要求补偿机械闲置费用(按每台闲置1天为800元计),【问题】试问监理工程师是否应同意补偿?应补偿费用多少?

选项

答案

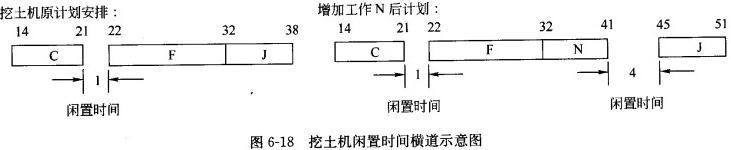

解析 3、见图6-18,挖土机比原计划多闲置4周,补偿挖土机闲置费用为:4×7×1×800=22400(元)
转载请注明原文地址:https://tihaiku.com/jzgc/2718138.html

最新回复(0)
