某单位拟建三个结构形式与规模完全相同的桥梁工程,施工过程主要包括:挖基槽、浇筑混

admin2022-08-02  35

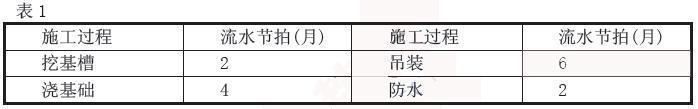

问题 某单位拟建三个结构形式与规模完全相同的桥梁工程,施工过程主要包括:挖基槽、浇筑混凝土基础、桥板与桥面板吊装。根据施工工艺要求,浇筑混凝土基础一个月后才能进行桥板与桥面板吊装。各施工过程的流水节拍见表1所示。组织四个专业工作队和增加相应专业工作队的流水施工进度计划。【问题】1、绘制组织四个专业工作队的流水施工进度计划,并计算工期。

选项

答案

解析 1、四个专业队完成该工程的流水施工进度计划,如图1所示。根据取大差法求得:K1,2=2,K2,3=4,K3,4=14确定流水工期:T=(2+4+14)+2×3+1=27(月)
转载请注明原文地址:https://tihaiku.com/jzgc/2717895.html

最新回复(0)
