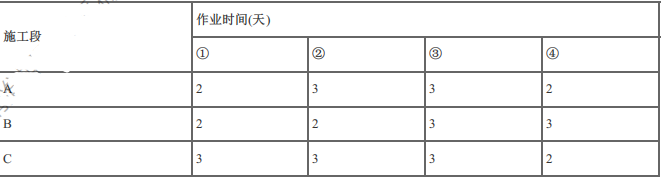

某二级公路采用流水作业施工,其主要的流水参数如下表所示。施工过程无技术间歇,则流

题库2022-08-02  17

问题 某二级公路采用流水作业施工,其主要的流水参数如下表所示。施工过程无技术间歇,则流水施工工期为(   )。A.15B.16C.17D.18

选项 A.15
B.16
C.17
D.18

答案 C

解析 由所给表格所给流水参数可判断该流水为无节拍流水,施工段数m=4,根据累加数列错位相减取大差法分别计算相邻施工过程间的流水步距KAB=4,KBC=2,可计算出无节拍流水工期T=(KAB+KBC)+(3+3+3+2)=17(d)。
