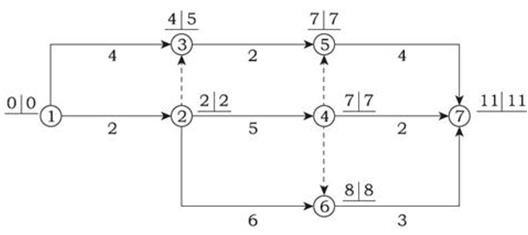

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,下列参数

最全题库2022-08-02  21

问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,下列参数计算错误的是(   )。A.工作1-2为关键工作B.工作1-3的自由时差为1C.工作3-5为非关键工作D.工作4-7的总时差为2

选项 A.工作1-2为关键工作
B.工作1-3的自由时差为1
C.工作3-5为非关键工作
D.工作4-7的总时差为2

答案 B

解析 本题考查的是时间参数的计算及关键线路法。图中数据表明,该网络图的关键线路有两条分别是:①→②→⑥→⑦;①→②→④→⑤→⑦。工作1-3的自由时差为0。
