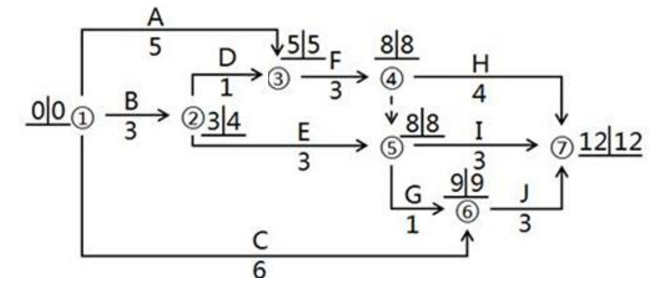

某工程进度计划如下图所示(时间单位为天),图中的正确信息有( )。 A.关

免费题库2022-08-02  20

问题 某工程进度计划如下图所示(时间单位为天),图中的正确信息有(   )。A.关键节点组成的线路1-3-4-5-7为关键线路B.关键线路有两条C.工作E的自由时差为2天D.工作E的总时差为2天E.开始节点和结束节点为关键节点的工作A.工作C为关键工作

选项 A.关键节点组成的线路1-3-4-5-7为关键线路
B.关键线路有两条
C.工作E的自由时差为2天
D.工作E的总时差为2天
E.开始节点和结束节点为关键节点的工作A.工作C为关键工作

答案 BCD

解析 本题考查的是时间参数的计算及关键线路法。选项A错误,选项B正确,关键线路有1-3-4-5-6-7、1-3-4-7两条;选项C正确,TFE=本工作的最迟完成时间-本工作的最早完成时间=8-(3+3)=2(天);选项D正确,FFE=紧后工作的最早开始时间-本工作的最早完成时间=8-(3+3)=2(天);选项E错误,工作C为非关键工作。
转载请注明原文地址:https://tihaiku.com/jzgc/2715248.html

最新回复(0)
