某设备工程项目业主与承包商按FIDIC《生产设备和设计一施工合同条件》签订成套设
某设备工程项目业主与承包商按FIDIC《生产设备和设计一施工合同条件》签订成套设
最全题库
2022-08-02
57
问题

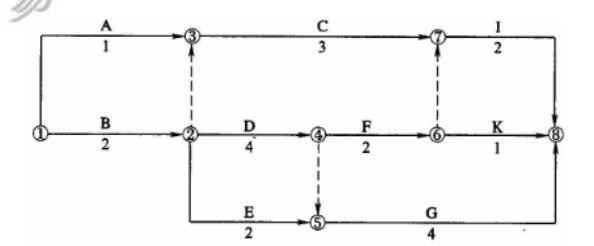

某设备工程项目业主与承包商按FIDIC《生产设备和设计一施工合同条件》签订成套设备安装调试合同。业主委托某监理单位对安装调试过程进行监理。承包合同约定工期为10个月,开工前承包商将设备安装调试进度计划报项目监理机构审批,经批准的进度计划(单位:月)如下图所示。
设备安装调试过程中发生如下事件: 事件1:进度计划批准后,业主提出在E工作之后,K、I工作之前增加一个子项目,子项目计划作业时间为3个月。为此,承包商向监理工程师提出延长合同工期1个月。该子项目直接工程费为1 500万元,措施费率为5%,间接费率为12%,利润率为7%,综合计税系数为3.48%。 事件2:因业主现场拆迁滞后,导致A工作推迟2个月开始,承包商提出索赔内容如下: ①延长合同工期1个月; ②A工作延期2个月的窝工费用补偿; ③C工作延期2个月的窝工费用补偿。 事件3:A工作完成后,因业主提供安装图纸延期,致使C工作推迟3个月开工。承包商向监理工程师提出延长合同工期3个月的要求,监理工程师以C工作推迟了3个月未超过其总时差为由拒绝承包商的要求。 事件4:项目具备竣工试验条件后,业主确定了竣工试验的时间并提前21天通知了承包商,同时要求监理工程师做好协助工作。 问题:根据本项目通用合同条件的规定,指出事件4中业主做法的不妥之处,写出进行竣工试验的正确时间安排。
选项
根据本项目通用合同条件的规定,指出事件4中业主做法的不妥之处,写出进行竣工试验的正确时间安排。
答案
解析
业主确定竣工试验时间不妥。
正确做法:承包商应提前21天将他可以进行竣工试验的日期通知监理工程师。竣工试验应在该通知日期后14天内,在监理工程师指示的时间进行。
转载请注明原文地址:https://tihaiku.com/jzgc/2540577.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
对于屋外配电装置当风速超过()时,直采取降低电气设备的安装高度A.20m/s
屋内配电装置电气设备外绝缘最低部位距地小于()时,应装设固定遮拦。A.2.
下列不属于中型配电装置的特点的是()A.设备安装位置较低,便于施工
配电装置不包括下列哪些设备()A.开关设备 B.联接母线 C
对电器设备电晕的要求时电器及金具在最高工作电压下,不出现电晕()
对于电压在220KV及以下的系统,最高工作电压一般为1.15倍的设备的额定电压
对于电气设备选型时要求设备的额定电压不小于电网的额定电压。()
关于主设备选择的一般原则,下列各项说法正确的是()A.应力求技术先进,全适用
下列高压设备,一般只在屋外使用的是()A.高压断路器 B.高压负荷
额定电压为110kV的系统中,电气设备允许最高工作电压(即设备的额定电压)为
随机试题
HeatStressThemostcommonhealthproblem【T1】______hotweatherisheat
BythetimeheleavesSchoolhisparents(spend)______$8,000onhiseducatio
A.龙胆 B.黄柏 C.苦参 D.黄连 E.黄芩治疗肺热咳嗽,首选的药物
基础设施和社会公共设施配套水平等方面的指标属于城市发展目标的()目标。A.社
四个现代化指的是工业现代化、农业现代化、国防现代化、科学技术现代化。这是1964
()年中国人民银行对银行业金融机构的监管职责移交至新设立的银行业监督管理机构。
某商业企业2020年年均职工人数215人,年均资产总额4500万元,当年经营收
克服产品生产与消费在时间上差异的物流环节是()。A.运输 B.仓储 C
以下关于外国政府贷款表述错误的是() A.项目使用外国政府贷款需要得到我
高性能的微波信道需要把空间分集和自适应均衡技术配合使用,以便最大限度地降低()
最新回复
(
0
)
