【背景资料】 某公司承接一项体育馆机电安装工程,建筑高度35m,屋面结

admin2022-08-02  26

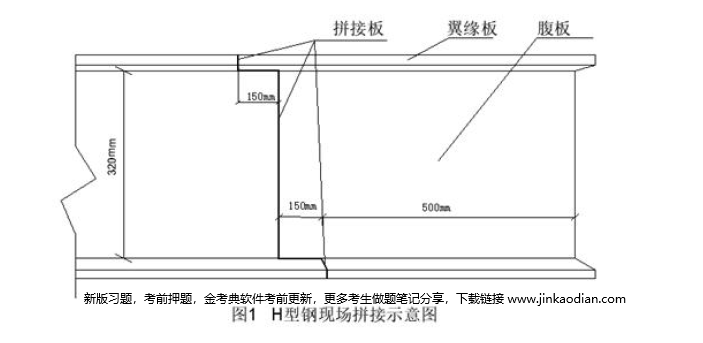

问题 【背景资料】    某公司承接一项体育馆机电安装工程,建筑高度35m,屋面结构为复杂钢结构,其下方布置空调除湿、虹吸雨等机电管线,安装高度18m~28m。混凝土预制看台板下方机电管线的吊架采用焊接H 型钢作作为转换支架,规格为WH350×350。    公司组建项目部,配备了项目部负责人、技术负责人和技术人员。其中现场施工管理人员包括施工员、材料员、安全员、质量员和资料员。项目部将人员名单、数量和培训等情况上报,总包单位审查后认为人员配备不能满足项目管理的需求,要求进行补充。    在H 型钢转换支架制作过程中,监理工程师检查发现有H 型钢存在拼接不符合安装要求的情况,详见图1,项目部组织施工人员返工后合格。    体育馆除湿风管采用直径D800 的镀锌圆形螺旋缝风管,为外购风管,标准节长度4m,总计140 节。风管加工前进行现场实测实量,成品直接运至现场,检验合格后随即安装。为加快施工进度和降低成本,项目部进行了风管吊装重力计算和安装工艺研究,采取每3 节风管在地面组装并局部保温后整体吊装的施工方法,自行研制风管吊装卡具,用4 组电动葫芦配合2台曲臂车完成风管的起吊、支架固定和风管连接。根据需求限定7-8 人配合操作,并购买了上述人员的意外伤害险,曲臂车操作人员取得了高空作业操作证。除湿风管安装共节约成本约10 万元。    项目部对空调机房安装质量进行检查,情况如下∶风管安装顺直,支吊架制作采用机械加工方法∶穿过机房墙体部位风管的防护套管与保温层间有20mm 的缝隙;防火阀距离墙体500mm;为确保调节阀手柄操作灵敏,调节阀体未进行保温∶因空调机组即将单机试运行,项目部已将机组的过滤器安装完成。问题:1.机电项目部现场施工管理人员应补充哪类人员?项目部主要人员还应补充哪类人员?2.请指出H型钢拼接有哪些做法不符合安装要求?正确做法是什么?3.项目部安装除湿风管在哪些方面采取了降低成本的措施?4.请指出本项目空调机房安装存在的问题有哪些?

选项

答案

解析 1.(1)机电项目部现场施工管理人员还应补充:机械员、劳务员、标准员(3分)(2)项目部主要人员还应补充:项目副经理、项目技术人员.
【考点来源】施工现场项目部主要人员的配备

2.(1)焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距150mm不符合安装要求(2分)正确做法:焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm(1分)(2)翼缘板拼接长度为500mm不符合安装要求(1分)正确做法:翼缘板拼接长度不应小于600mm(1分)
【考点来源】工业钢结构安装工艺技术
3.
(1)每3节风管整体吊装,为采用先进的施工方案,缩短工期,降低成本的技术措施。(1分)
(2)自制风管吊装卡具,通过4组电动葫芦配合2台曲臂吊车,实施吊装为采用新技术的技术措施;(1分)
(3)限定7~8人配合操作,操作人员持证上岗,加强人员管理,持证上岗,为提高员工工作水平,控制现场非生产人员比例,压缩非生产和辅助用功费用,是降低成本的经济措施。(1分)
(4)为施工人员购买了意外伤害保险,属于合同措施(1分)
【考点来源】降低机电工程项目施工成本的主要措施
4.
(1)防火阀距离墙体500mm存在问题(1分)正确做法:防火阀距离墙体应不小于200mm(1分)
(2)为确保调节阀手柄操作灵敏,调节阀体未进行保温存在问题(1分)。正确做法:应对调节阀进行保温,同时要保留调节手柄的位置。(1分)
(3)空调机组即将单机试运行,项目部已将机组的过滤器安装完成存在问题(1分)
正确做法:过滤器应在室内装饰装修工程安装完成后,以及空调设备等单机试运行结束后进行安装(1分)
【考点来源】消防工程施工技术要求
转载请注明原文地址:https://tihaiku.com/jzgc/244469.html

最新回复(0)
