某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。

admin2022-08-02  38

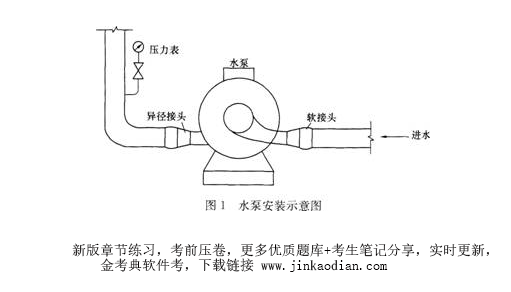

问题 某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1中细实线)、劳动力计划(见表2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1中粗实线)。施工中,采购的第一批阀门(见表3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(如图1所示),要求施工人员返工,返工后质量验收合格。建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。【问题】1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的依据有哪些?2.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中,DN300闸阀的强度试验压力应为多少MPa?最短试验持续时间是多少?3.水泵(如图1所示)运行时会产生哪些不良后果?绘出合格的返工部分示意图。4.本工程在联动试运行中需要与哪些专业系统配合协调?

选项

答案

解析 1.劳动力计划调整后,3月份的施工人员人数是20人,7月份的施工人员人数是120人。劳动力优化配置的依据包括:(1)项目所需劳动力的种类及数量;(2)项目的施工进度计划;(3)项目的劳动力资源供应环境。2.第一批进场的阀门按规范要求最少应抽查44个进行强度试验。DN300闸阀的强度试验压力应为2.4MPa。最短试验持续时间是180s。3.根据背景资料中图中所示情况,水泵运行时会产生的不良后果:(1)进水管的同心异径接头会形成气囊;(2)压力表接管没有弯圈,压力表会有压力冲击而损坏。合格的返工部分示意图如下:4.本工程在联动试运行中,需要与建筑电气系统、通风空调风系统、火灾自动报警(联动)系统、建筑(装饰)专业的配合协调。
转载请注明原文地址:https://tihaiku.com/jzgc/242310.html

最新回复(0)
