A安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所、配电干线、室内配线、照明系统。合同约定:主要设备(三相电力变压器、成套配电柜)由业主采购,其他设备及材料由A安装公司采购。大楼的一次结构已完工,大楼的二次结构、装饰工程由B建筑公司承包施工。A安装公司项目部进场后,依据B建筑公司提供的二次结构、装饰工程的施工进度计划等资料,编制了建筑电气工程的施工方案、施工进度计划(见下表)。在施工方案中合理安排了变压器、成套配电柜、插接式母线槽的施工程序。在制定施工进度计划时,要求设备材料采购与施工进度合理搭接。A安装公司积极与B建筑公司协调,使电气工程的施工符合装饰工程的施工进度计划,A安装公司和B建筑公司共同实施对大楼的建筑装饰、电气工程等工程的竣工验收,使机电工程按合同要求完工。

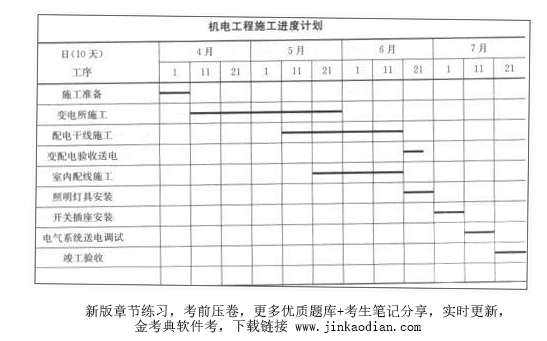

问题:1.A公司项目部在编制施工进度计划时应采用哪种表示方式?有什么优点?2.三相电力变压器最迟到货时间是哪天?安装工序主要有哪些?3.成套配电柜最迟到货时间是哪天?安装工序主要有哪几项?4.施工进度计划的调整内容有哪些?
选项
答案
解析
1.A公司项目部在编制施工进度计划时应采用横道图表示方式。横道图进度计划编制方法简单,直观清晰,便于实际进度与计划进度比较,便于计算劳动力、物资和资金的需要量。
2.业主采购的三相电力变压器最迟到货时间是4月11日。三相电力变压器的安装工序有:开箱检查、二次搬运、本体安装、附件安装、交接试验、送电前检查、运行验收。
3.业主采购的成套配电柜最迟到货时间是4月11日。成套配电柜的安装工序有:开箱检查、二次搬运、安装固定、母线安装、二次线路连接、试验调整、送电、验收。
4.施工进度计划的调整内容有:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
转载请注明原文地址:https://tihaiku.com/jzgc/242273.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
根据《中华人民共和国海洋环境保护法》,关于防治海岸工程建设项目污染损害海洋环境的
根据《中华人民共和国土壤污染防治法》,土壤污染重点监管单位拆除设施、设备或者建筑
根据《中华人民共和国森林法》,进行勘查、开采矿藏和各项建设工程占用或者征用林地的
根据《中华人民共和国文物保护法》,建设工程选址时,因特殊情况不能避开不可移动文物
根据《环境影响评价工程师继续教育暂行规定》,下列说法中,正确的有( )。A.接
根据《防治海洋工程建设项目污染损害海洋环境管理条例》,下列建设项目中,不属于海洋
2014-46.根据《中华人民共和国环境噪声污染防治法》建筑施工噪声污染防治的有
2016-42.甲地轮船公司,在乙地码头拟对该公司油轮的货油仓清洗作业。根据《中
根据《中华人民共和国水污染防治法》水污染防治措施有关规定,人工回灌补给地下水(
根据《中华人民共和国环境保护法》,关于建设项目防治污染设施与主体工程“三同时”
随机试题
AscientistIntoday’ssocietywearenowseeingmorechildrenundertheage
[originaltext]W:RogerPlumbingServices.HowcanIhelpyou?M:Hi,isRogert
42岁女性,GP,进行性痛经10年。近2年发现右下腹有一逐渐增长的包块,经期有发
城市居住区规划中“邻里单位(Neighborhood)”规模的确定和控制决定于:
男,45岁,上腹部间断疼痛5年,胃镜检查诊断为慢性萎缩性胃炎,有重度不典型增生,
下列关于代位继承和转继承的说法正确的有( )。A.如孙子女、外孙子女也先于继承
患者男,17岁。农民。在田间喷洒农药3小时,昏倒在地,现场人员将患者急送医院。查
无侧限抗压强度试验检测试验步骤有()。A.确定无机结合料的最佳含水量和最大干密
吗啡可引起( )。A.引起瞳孔扩大 B.可引起呼吸抑制 C.可引起共济失调
最新回复
(
0
)
