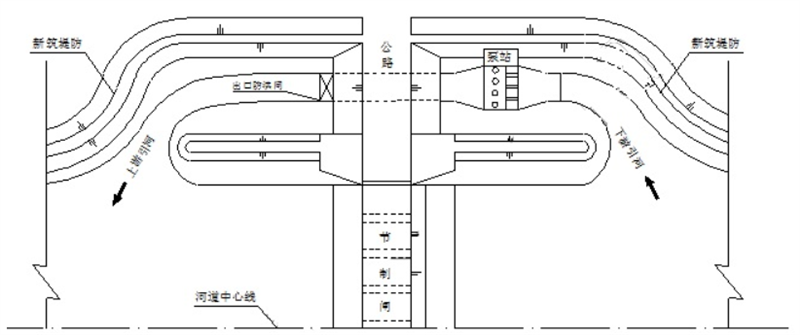

案例(四) 某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新建

admin2022-08-02  12

问题 案例(四)某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新建堤防、上下游河道疏浚等,泵站地基在高压旋喷桩防渗墙,工程布置图如图2-1所示。施工中发生了如下事件:事件1:为做好泵站和节制闸基坑土方开挖士程量计量工作,施工单位编制了土方开挖工程测量方案,明确了开挖工程测量的内容和开挖工程量计算中面积计算的方法。事件2:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工包括:①钻孔,②试喷,③喷射提升,④下喷射管,⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。事件3:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。事件4:监理单位对部分单元(工序)工程质量的复核情况见表2-7。事件5:闸门制造过程中,监理工程师对闸门制造使用的钢材、防腐涂料、止水材料等的质量保证书进行了查验。启闭机出广前,监理工程师组织有关单位进行了启闭机整体组装检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。【问题】1.事件1中,基坑土方开挖工程测量包括哪些工作内容?开挖工程量计算中面积计算方法有哪些?2.指出事件2中,高压旋喷桩施工顺序(以编号和箭头表示);指出并改正该事件中防渗墙注水试验做法的不妥之处。3.指出事件3中分部工程质量评定的不妥之处,并说明理由;改正单位工程质量评定错误之处。4.根据事件4,指出单元工程A中土料压实工序的质量等级,并说明理由;分别指出单元工程A、B的质量等级,并说明理由。5.事件5中,闸门制造使用的材料中,还有哪些需要提供质量保证书?启闭机出厂前应进行说明试验?闸门和启闭机联合试运行应进行哪些试验?

选项

答案

解析 1.土方开挖工程测量的内容有:(1)开挖区原始地形图、断面图的测量;(2)开挖轮廓点的放样;(3)开挖区竣工地形图、断面图的测量;(4)工程量的测算。面积计算方法有解析法和图解法。
2.高压旋喷桩施工方法为钻孔①→试喷② →下喷射管④ →喷射管提升③→成墙⑤。
事件2中防渗墙注水试验做法不妥之处:在防渗墙体中部选取一点钻孔进行注水试验。
改正:应在旋喷桩防渗墙水泥土凝固前,在指定位置贴接加厚一个单元墙,待凝固28天后,在防渗墙和加厚单元墙中间钻孔进行注水试验,试验点数不少于3个点。
3.不妥之处:主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。
理由:本枢纽工程为中型枢纽工程(或应报工程质量监督机构核备)。大型枢纽工程的主要建筑物的分部工程验收质量结论由项目法人报工程质量监督机构核定。
改正:单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位工程验收的质量结论由工程质量监督机构核定。
4.
土料压实工序质量等级为合格,因为一般项目合格率<90%。
A单元工程质量等级为合格,因为该单元工程工序优良率50%、主要工序(或土料压实工序)合格。
B单元工程质量等级合格,因为该单元工程的一般项目逐项合格率70%~80%(大于70%,而小于90%)。(此答案为真题当年的答案,按照现在教材B单元工程质量等级为不合格)

5.
闸门制造使用的焊材、标准件和非标准件需要质量保证书。启闭机出厂前应进行空载模拟试验(或额定荷载试验)。闸门和启闭机联合试运行应进行电气设备试验、无载荷试验(或无水启闭试验)和载荷试验(或动水启闭试验)。(22年教材:启闭机出厂前应进行空运转试验)
转载请注明原文地址:https://tihaiku.com/jzgc/144051.html

最新回复(0)
