首页
登录
建筑工程
A安装公司承包某高层建筑的通风空调、给水排水和建筑电气工程的施工。合同约定:空调
A安装公司承包某高层建筑的通风空调、给水排水和建筑电气工程的施工。合同约定:空调
admin
2022-08-02
50
问题

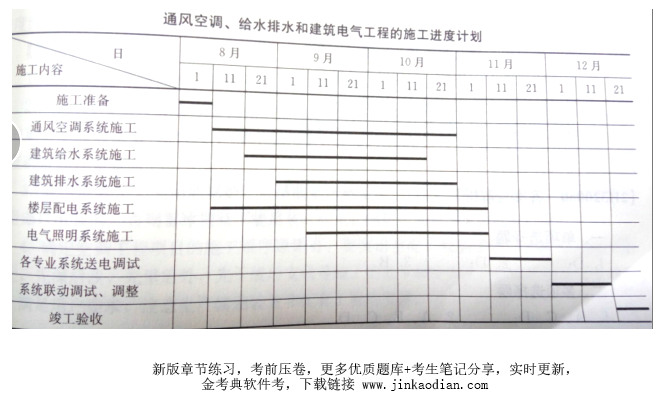

A安装公司承包某高层建筑的通风空调、给水排水和建筑电气工程的施工。合同约定:空调设备由业主采购,其他设备、材料由A安装公司采购。高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度、空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给水排水和建筑电气工程的施工进度计划(见下表),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。
在工程施工中,曾经发生了两个施工质量问题:问题一:因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度。为了赶进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,被监理叫停,后经检验合格才交付下道工序。问题二:在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线错误,同事还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。A安装公司项目部与B建筑公司、电力公司配合协调,进行系统联动调试、调整,共同对建筑装饰、通风空调、给水排水和建筑电气工程进行竣工验收,使工程按合同要求完工。问题:1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?2.问题一中,应检验风管哪些部位的严密性?3.问题二中,灯具的安装质量应如何整改?4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?
选项
答案
解析
1.施工进度计划被安装公司总工程是否定的原因:进度计划中先建筑给水、后建筑排水的施工程序不正确(或施工应是先排水、后给水);变配电室最迟应在11月10日(或11日前)送点完成。
2.问题一种,应检验风管的咬口缝、铆接孔、法兰翻边、管段连接的严密性,合格后方能进入下道工序。
3.灯具的金属外壳应接地或接零,并采用单独的接地线(黄绿双色)接到保护接地(接零)排上。当吊灯灯具重量超过3kg时,应采取预埋吊钩或螺栓固定。
4.协调的内容
1)进度计划协调:包含施工活动。
2)生产资源配备的协调
3)工程质量管理的协调
4)施工安全与卫生及环境管理的协调
5)施工现场的交接与协调,包括预留预埋,预留孔洞,设备基础,机电末端装置与装饰接口位置和形式,作业面交换与交叉作业,临水临电的使用,脚手架使用等
转载请注明原文地址:https://tihaiku.com/jzgc/242272.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
根据《中华人民共和国土壤污染防治法》,土壤污染重点监管单位拆除设施、设备或者建筑
2014-46.根据《中华人民共和国环境噪声污染防治法》建筑施工噪声污染防治的有
2016-124.根据《中华人民共和国环境噪声污染防治法》,建设施工噪声污染防治
2016-42.甲地轮船公司,在乙地码头拟对该公司油轮的货油仓清洗作业。根据《中
依据《中华人民共和国环境噪声污染防治法》,施工单位在城市市区噪声敏感建筑物集中
根据《中华人民共和国环境噪声污染防治法》建筑施I噪声污染防治有关规定,在城市市区
根据《中华人民共和国大气污染防治法》,施工单位应当采取的扬尘污染防治措施有()
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、
背景 某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施
背景资料: 某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单
随机试题
"Beautyistruth,truthbeauty"isanepigrammaticlineby______.A、JohnKeatsB、
HowtobeagreattesttakerSometimesitseems
[audioFiles]2019m4x/audio_ezfj_201903_011[/audioFiles]F
[originaltext]M:ThesedaystherearewarninglabelsoneverythingfromCDsto
男,34岁,突起上腹痛3小时,伴恶心、呕吐,发病前有酗酒史。查体:血压12.01
适用于挖掘浅且短的路堑的施工方法是()。A、单层横向全宽挖掘法 B、多层横向全
2008年10月6日.美国哈佛史密松天体物理中心宣布。格林威治时间10月7日2时
根据《关于加强社会工作专业人才队伍建设的意见》,实施社会工作管理人才综合素质提升
A.咳嗽伴有鸡鸣样吸气吼声,病程长达2~3个月 B.多为轻咳或干咳,并伴有背痛
背景资料: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一
最新回复
(
0
)
