首页
登录
建筑工程
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、
admin
2022-08-02
93
问题
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、选矿厂、机修厂、矿井专用铁路线。设计院A、施工单位B、监理公司C组成联合体1参加投标被确定为废标;设计院D、施工单位B组成联合体2参加投标亦被确定为废标;设计院E、施工单位F、施工单位G组成联合体3参加投标并中标。建设单位招标确定监理公司H为该项目的监理方。总承包方通过招标选择分包方甲、分包方乙为分包单位。分包方组织编写分包项目实施计划,报分包单位经理批准后组织实施。分包方甲在组织实施锚喷巷道施工过程中发生了顶板冒落事故,其原因是隐蔽工程质量控制不严,甚至锚杆数量不足。总承包方因此下达停工整顿指令。问题1.简述联合体1、联合体2投标被确定为废标的原因。2.将各相关单位填入如下图所示的关系图中。
3.顶板冒落事故的主要责任、连带责任分别由谁承担由谁承担由此造成的经济损失4.顶板冒落事故的主要原因是隐蔽工程质量控制不严所致,请简述总包项目隐蔽工程质量控制的基本要求。5.指出分包方实施计划的报批过程有何不妥。6.总承包方下达停工整顿指令是否恰当简述理由。
选项
答案
解析

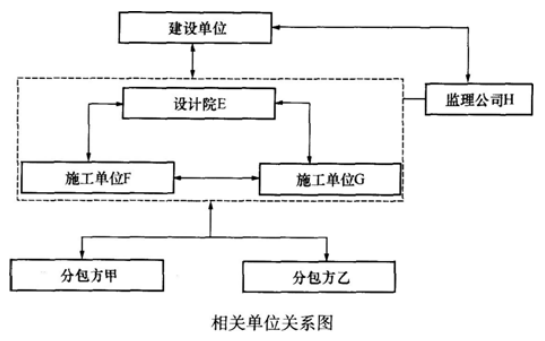

1.联合体1投标为废标的原因:监理单位参加联合体;同一施工单位同时参加两个联合体。联合体2投标为废标的原因:同一施工单位同时参加两个联合体。2.相关单位的关系图如下图所示。
3.顶板冒落事故的主要责任由分包方承担、连带责任由总包方承担。经济损失由分包方承担。4.总包项目隐蔽工程质量控制的基本要求:隐蔽工程须经总包方施工工程师及监理人员验收合格后方能隐蔽;施工分包方应在隐蔽工程验收前24h通知总包方及监理人员,并按隐蔽工程验收的有关要求填报隐蔽工程技术数据及绘制简图;验收合格后由总包方施工工程师及监理人员当即签署验收报告并留存记录。5.分包方实施计划的报批过程的不妥之处:分包方编写的项目实施计划未经总包方审查批准而直接实施。6.总承包方下达停工整顿指令恰当。理由:总承包方对分包工程质量承担连带责任;总承包方对建设单位负责。
转载请注明原文地址:https://tihaiku.com/jzgc/251205.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
建设项目大气环境影响评价等级为三级,关于气象资料调查的做法,正确的是( )。A
某建设项目拟建设排放口于不受回水影响的河段,排放口上游河段背景调查适宜范围至少是
设计枯水流量条件下,某河段控制断面A上游2个可控点源排放氨氮,在断面A的浓度贡献
某建设项目排入河流的主要污染物有COD、NH3-N、TP,河流背景中各污染物浓度
某拟建项目锅炉烟尘产生量为9000t/a,允许排放总量为270t/a,设计除尘效
制定建设项目环评公众参与调查方案时,应作为调查对象的是( )。A.建设项目筹建
某项目设计的循环水量为25000m3/d,循环补水量为400m3/d,其他新鲜用
某建设项目大气污染源可视为体源,采用估算模式确定项目的评价等级时,必须输入(
某大气评价等级为三级的建设项目,当地的年主导风向为E,冬季主导风向为NE,拟在1
某石化装置设计能力为5万吨/年,操作时数为800小时,企业竣工环境保护验收监测期
随机试题
TheFederalReserveBankofNewYorkisnearcollapse,foritfailedtopayback
Pleasetalktomeabout______istroublingyou.A、howeverB、whereverC、whatever
中国出境旅游人数逐年大幅增加。例如,在旅游热门目的地英国,过去十年里中国游客人数增长了8倍。中国游客在英国的购物花销比世界上其他任何国家的游客都要多。中
[originaltext]W:Urn,I’vebeenrackingmybrainsalldaytryingtofigureout
编制招标控制价时,不可竞争的费用不包括()。A.安全文明施工费 B.规费
程序性知识的表征形式是()。A.命题网络 B.产生式系统 C.图式 D.认
A.贯众、板蓝根、生甘草 B.贯众汤 C.藿佩汤 D.大青龙汤 E.桑菊
关于长期趋势法的功用,下列说法正确的有()。A、长期趋势法可以用于收益法中对
房屋被征用为临时安置用房,半年后返还时发现局部毀损,补偿金额应包括使用上的补偿和
关于NMPI,说法正确的是()。A.包括十个临床量表和四个效度量表 B.包括卡
最新回复
(
0
)
