背景资料: 某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土

admin2022-08-02  35

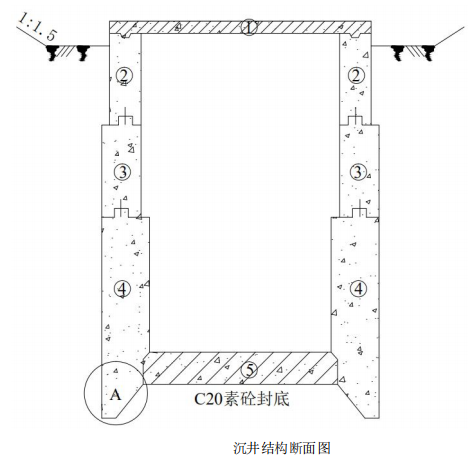

问题 背景资料:某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土沉井法施工。沉井无底梁及支撑梁,内径 7.9m,分三节预制下沉。沉井结构断面图如图所示。施工单位项目部根据设计图纸和现场实际情况编制了施工方案,包括如下内容:(1)采用排水下沉和干封底法施工。(2)安排专人负责沉井下沉过程中的监控测量工作。施工过程中,发生了如下事件:事件 1:施工单位按施工方案要求开挖基坑,整平原地面后铺设砂垫层和垫木,制作第一节沉井。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉,项目部采用阶梯形式外壁减阻助沉。事件 2:沉井下沉至设计标高后,施工单位采取全断面封底混凝土一次性连续浇筑。封底混凝土浇筑完成后,封填泄水井,进行底板浇筑。问题:1.指出图 4-6 中 A 部位名称及作用。2.用图示数字标号和箭头写出各结构部位施工的先后顺序。3.事件 1 中采用的阶梯形式外壁减阻措施外,还可以采取哪些助沉措施?4.事件 2 中,施工单位的做法有无不妥之处?说明理由。

选项

答案

解析 1.A 部位是刃脚。减少井壁下端切土的阻力。
2.各结构部位施工的先后顺序是:④→③→②→⑤→①。
3.本工程还可采取的助沉措施:触变泥浆套减阻助沉;空气幕减阻助沉;爆破方法开挖下沉。
4.不妥之处:“封填混凝土浇筑完成后,封填泄水井,进行底板浇筑” 理由:沉井干封底施工,应待底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井,停 止降水。
