(2021年第2批真题)某公司承建沿海某开发区路网综合市政工程,道路等级为城市次

admin2022-08-02  27

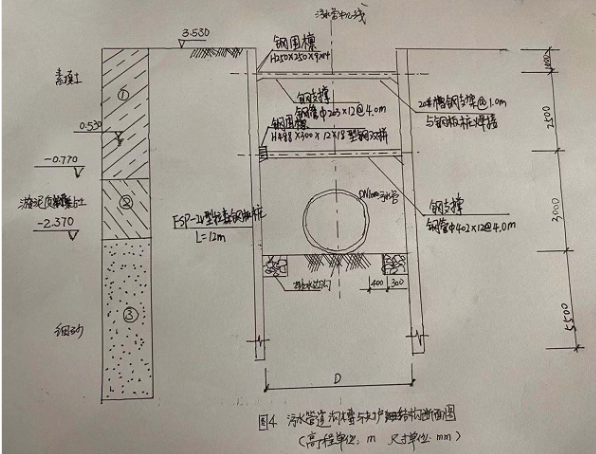

问题 (2021年第2批真题)某公司承建沿海某开发区路网综合市政工程,道路等级为城市次干路,沥青混凝土路面结构,总长约为10Km。随路敷设雨水、污水、给水、通信和电力等管线;其中污水管道为HDPE缠绕结构壁B型管(以下简称HDPE管),承插——电熔接口,开槽施工,拉森钢板桩支护,流水作业方式。污水管道沟槽与支护结构断面如图4所示。施工过程中发生如下事件:事件一:HDPE管进场,项目部有关人员收集、核验管道产品质量证明文件、合格证等技术资料,抽样检查管道外观和规格尺寸。事件二:开工前,项目部编制污水管道沟槽专项施工方案,确定开挖方法、支护结构安装和拆除等措施,经专家论证、审批通过后实施。事件三:为保证沟槽填土质量,项目部采用对称回填、分层压实、每层检测等措施,以保证压实度达到设计要求,且控制管道径向变形率不超过3%。问题:1、根据图4列式计算地下水埋深h(单位为m),指出可采用的地下水控制方法。2、事件一中HDPE管进场验收存在哪些问题?给出正确做法。3、结合工程地质情况,写出沟槽开挖应遵循的原则。4、从受力体系转换角度,简述沟槽支护结构拆除作业要点。5、根据事件三叙述,给出污水管道变形率控制措施和检测方法。

选项

答案

解析 1.(1)地下水埋深:3.530-0.530=3m;
(2)可采用的地下水控制方法:降水、隔水、回灌。
2.存在问题1:项目部有关人员抽样检查不妥。正确做法:应当在建设或监理单位的见证下,由项目部相关试验技术人员抽样检查;
存在问题2:检验项目不全;正确做法:还应检查每一批次出厂检验报告或第三方检测报告、使用的聚乙烯原料级别和牌号、颜色、不圆度、生产日期、产品标志。
3.①支撑应随挖土及时安装,先支撑后开挖。
②开挖应均匀对称,分层分段开挖,做到土方平衡。
③槽底原状地基土不得扰动,机械开挖时槽底预留200-300mm土层,由人工开挖至设计高程,整平。
④地下水降至槽底以下不小于0.5m后开挖。
4.应当在回填图回填、夯实,且回填高度经计算达到换撑要求的承载力时,方可拆除支撑。沟槽全部回填完成后拨出钢板桩。
5.(1)控制措施:①回填前检查管道有无损伤或变形,有损伤的管道及时更换; ② 回填施工时应在 管内设竖向支撑 ; ③ 回填材料由沟槽两侧对称运入槽内,不得直接扔在管道上,不得集中推入 ; ④管道两侧应对称进行压实,不得使管道位移或损伤。
(2)检测方法:观察,钢尺直接量测 ,圆度测试板或芯轴仪在管内拖拉量测 。
教材页码:P298-300
转载请注明原文地址:https://tihaiku.com/jzgc/236771.html

最新回复(0)
