某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本

admin2022-08-02  35

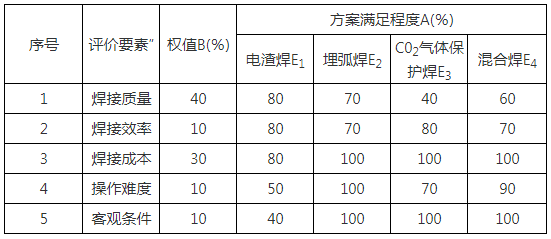

问题 某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本,材料由建设单位提供,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、C02气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。施工中出现如下事件:事件一:在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔。事件二:安装公司在施工前,未向当地主管部门告知即施工,被监理公司责令停工。事件三:锅炉试运行中,由于技术方案不完善,在烘、煮炉不符合要求的前提下进行而未成功。各评价要素的权重及方案的评分信问题:1.在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。2.该工程项目施工前,应由哪个单位向哪个部门申报方能施工?3.锅炉试运行有哪些技术要求?

选项

答案

解析 1.安装公司向建设单位提出索赔是合理的。因为钢管是由建设单位提供,不能满足设计焊接要求,安装公司停工7天,造成了经济损失,费用应由建设单位赔偿。
2.该工程项目是锅炉安装属特种设备安装,安装公司在施工前,向当地(直辖市或者设区的市级)特种设备安全监督管理部门书面告知后方可施工。
3.锅炉试运行的技术要求:
(1)锅炉试运行必须是在烘煮炉合格的前提下进行。
(2)在试运行时使锅炉升压:在锅炉启动时升压应缓慢,升压速度应控制,尽量减小壁温差以保证锅筒的安全工作。
(3)认真检查人孔、焊口、法兰等部件,如发现有泄漏时应及时处理。
(4)仔细观察各联箱、锅筒、钢架、支架等的热膨胀及其位移是否正常。
转载请注明原文地址:https://tihaiku.com/jzgc/246360.html

最新回复(0)
