某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口处与现况道路平接。现况道

admin2022-08-02  37

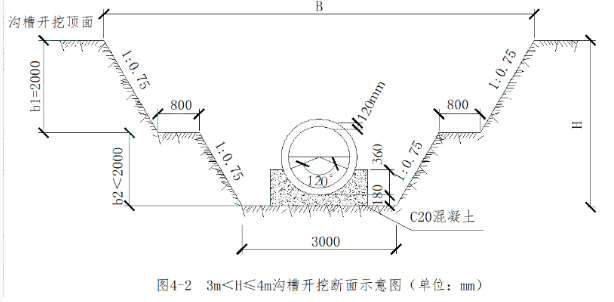

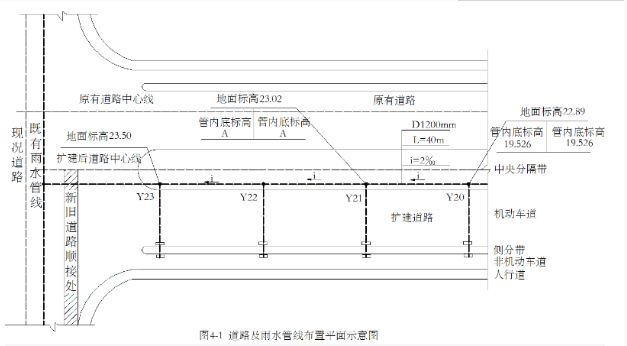

问题 某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口处与现况道路平接。现况道路下方有多条市政管线,新建雨水管线接入现况路下既有雨水管线。项目部进场后,编制了施工组织设计、管线施工方案、道路施工方案、交通导行方案、季节性施工方案。道路中央分隔带下布设一条D1200mm雨水管线,管线长度800m采用平接口钢筋混凝土管,道路及雨水管线布置平面如图4-1所示。沟槽开挖深度H≤4m时,采用放坡法施工,沟槽开挖断面,如图4-2所示:;H>4m时,采用钢板桩加内支撑进行支护。为保证管道回填的质量要求,项目部选取了适宜的回填材料,并按规范要求施工,扩建道路与现况道路均为沥青混凝土路面,在新旧路接头处,为防止产生裂缝,采用阶梯形接缝,新旧路接缝处逐层骑缝设置了土工格栅。问题:1.补充该项目还需要编制的专项施工方案。2.计算图4-1中Y21管内底标高A,图4-2中该处的开挖深度H以及沟槽开挖断面上口宽度B (保留1位小数)。(单位: m)3.写出管道两侧及管顶以上500mm范围内回填土应注意的施工要点。4.写出新旧路接缝处,除了骑缝设置土工格栅外,还有哪几道工序。

选项

答案

解析 1.沟槽开挖方案,沟槽支护方案、沟槽降水方案、管道吊装方案、管道试验方案。
2.A: 19.526-40x2‰ =19.446m。
H: 23.02- (19.446-0.12-0.18) (1分) =3.874m=3.9m 。
B:3+ (3.874-2) x0.75x2+0.8x2+2x0.75x2 =10.411m=10.4m
3.(1)回填材料符合设计要求;
(2) 回填材料应由沟槽两侧对称均匀运入槽内;
(3) 采用轻型压实机具,管道两侧压实面的高差不应超过300mm;
(4)压实时,管道两侧应对称进行,且不得使管道位移或损伤;
(5)压实度满足要求。
4.将旧路接缝处切割成阶梯型 ,对切割面进行清洗,涂刷粘层油,摊铺新沥青混凝土,骑缝碾压。
转载请注明原文地址:https://tihaiku.com/jzgc/236650.html

最新回复(0)
