某公司承建城市连接线地铁隧道隧道线长 1778m。采用喷锚暗挖法施工区间隧道。该

admin2022-08-02  35

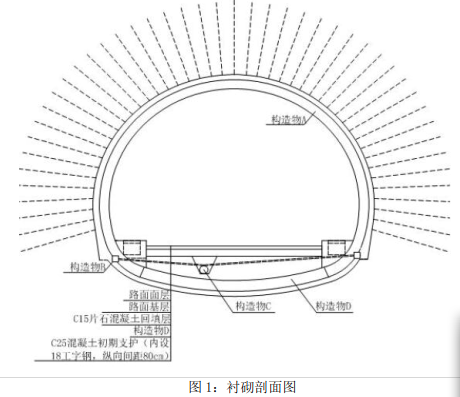

问题 某公司承建城市连接线地铁隧道隧道线长 1778m。采用喷锚暗挖法施工区间隧道。该隧道围岩主要为Ⅳ级。采用复合式衬砌。衬砌断面设计如图 1所示。隧道穿越城市防止地表沉降,为保证隧道施工安全,施工单位对隧道采用超前小导管预注浆进行处理,注浆顺序由上向下对称间隔注浆。注浆工艺流程如图 2所示。问题:1.写出图 1中构造物 A、B、C、D 的名称?2.写出图 2中工序 E、F 的名称? 3.注浆过程中是否有不妥之处?注浆过程中需要控制哪些指标?4.隧道开挖与注浆过程中应进行哪些监测?

选项

答案

解析 1.构筑物 A:二次衬砌 构筑物 B:盲沟
构筑物 C:中心排水管
构筑物 D:仰拱

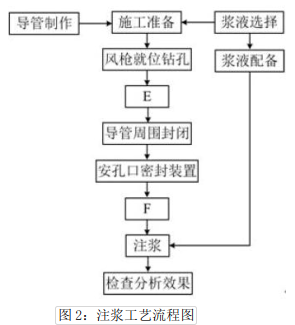

2.工序 E:安装小导管、
工序 F:连接与调试注浆管
3.不妥之处:注浆顺序由上向下对称间隔注浆。 正确做法:注浆顺序应由下向上对称进行。
注浆过程中需要注意:注浆量和注浆压力
4.注浆过程中应注意:地面隆起;地下水污染; 隧道开挖过程中应注意:拱顶沉降;水平收敛
转载请注明原文地址:https://tihaiku.com/jzgc/236518.html

最新回复(0)
