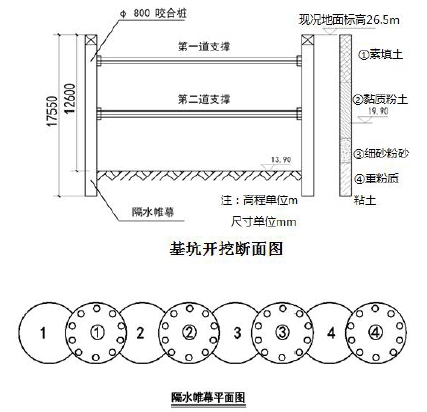

某公司承建的地下水池工程,设计采用薄壁钢筋混凝土结构,池内平面尺寸为62m×17

admin2022-08-02  35

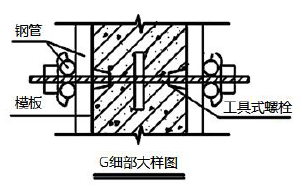

问题 某公司承建的地下水池工程,设计采用薄壁钢筋混凝土结构,池内平面尺寸为62m×17.3m,场地地下水类型为潜水,埋深6.6m。水池基坑支护设计采用φ800mm 的咬合桩止水帷幕(见下图)桩长17.55m,第一层采用A 支撑,第二层采用B 支撑,井点降水采用φ400mm 无砂管和潜水泵,当基坑支护结构强度满足要求及地下水位降至满足施工要求后,方可进行基坑开挖施工。施工前,项目部编制了施工组织设计,基坑开挖专项施工方案,降水施工方案,灌注桩专项施工方案及水池施工方案。施工方案相关内容如下:(1)水池主体结构施工工艺流程:水池边线和与桩位测量定位→基坑支护与降水→C→垫层施工→D→底板钢筋模板安装与混凝土浇筑→E→顶板钢筋模板安装与混凝土浇筑→F(功能性试验)(2)在基坑开挖安全控制措施中,对水池施工期间基坑周围物品堆放做了详细规定如下:1)支护结构达到强度要求前,严禁在滑裂面范围内堆载;2)支撑结构上不应堆放材料和运行施工机械;3)基坑周边要设置堆放物料的限重牌。(3)混凝土池壁模板安装时,应位置正确,拼缝紧密不漏浆,采用细部大样图中的G 结构来固定。(4)项目部按照要求进行了水池的功能性试验。【问题】1.本工程除了灌注桩支护方式外还可以采用哪些支护形式?基坑水位应降至什么位置才能满足基坑开挖和水池施工要求?写出隔水帷幕平面图中隔水帷幕的施工顺序(有图例中的序号表示),在水池施工断面图中,有哪些不妥之处,请指出。2.在施工过程中为了保证安全及基坑的稳定,随开挖随着进行了两道支撑(A 和B),项目中常见的支撑形式分别为钢管支撑和钢筋混凝土支撑两类;请写出A 和B 分别是那种类型,并说明理由。3.写出施工工艺流程中工序C、D、E、F 的名称。4.施工方案(2)中,基坑周围堆放物品的相关规定不全,请补充。5.施工方案(3)中,采用的G 结构叫什么?它的作用是什么?

选项

答案

解析 1.(1)还可以使用钢板桩、SMW 工法、地下连续墙。基坑水位应降至垫层底面以下0.5m;即高程13.4m 处。
(2)隔水帷幕施工顺序:1→2→3→①→②→4→③→④。(1.先施工不带钢筋,后施工带钢筋2.要保证素混凝土桩有一定强度3.要保证不窝工)
(3)在水池施工断面图中,坡顶没有显示截水沟;基坑内没有显示排水沟和集水井;顶板支架缺少剪刀撑(斜撑)、扫地杆和水平杆,同时没有设置垫块。
2.A——钢筋混凝土支撑
理由是:这种支撑形式混凝土结硬后刚度大,变形小,强度的安全、可靠性强,施工方便,而且基坑开口处变形大,需要强支撑。
B——钢管支撑;
理由是:这种支撑形式安装、拆除施工方便,可周转使用,第二道支撑为临时支撑,在以后施工主体时需要进行拆除。若选择钢筋混凝土支撑,不利于后期拆除作业。
3.C:基坑开挖支撑交替施工;D:底板防水层施工;E:壁板钢筋模板安装与混凝土浇筑;F:水池满水试验。
4.本题考查的是关于基坑周围堆放物品的相关规定还应补充:
(1)材料堆放、挖土顺序、挖土方法等应减少对周边环境、支护结构、工程桩等的不利影响。
(2)基坑开挖的土方不应在邻近建筑及基坑周边影响范围内堆放,并应及时外运。
(3)建筑基坑周围较近的距离内不得堆放阻碍排水的物品或垃圾,保持排水畅通。
(4)开挖料运至指定地点堆放。
5.G——穿墙对拉螺栓。它的作用是:平衡混凝土浇筑对模板的侧压力。
