某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水

admin2022-08-02  22

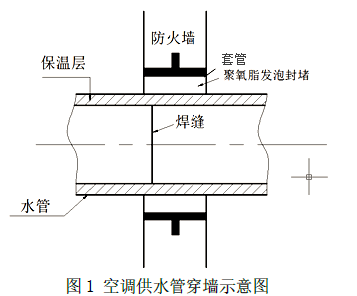

问题 某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。编制了空调工程的施工方案,编制内容包括工程概况、编制依据、施工安排等基本内容。质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象进行返修后,重新试验未发现渗漏。在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。【问题】1.空调工程的施工技术方案编制内容还有哪些?(4分)2.图1中存在的错误有哪些?如何整改?(6分)3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?(5分)4.在通风空调系统非设计满负荷的联合试运行及调试中,通风系统的连续运行时间和空调系统带冷(热)源的连续运行时间分别为多少?防排烟系统应测定哪些内容?(5分)

选项

答案

解析 1.空调工程的施工技术方案编制内容还应有施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、质量安全保证措施等。
2.错误一:穿越防火墙套管的设置,未明确钢制套管。
整改一:穿越防火墙应设置钢制套管。
错误二:管道焊缝布置在套管内。
整改二:管道焊缝不得布置在套管内,应避开穿墙套管位置。
错误三:封堵材料为聚氨酯发泡材料
整改三:管道穿越防火分区时,应采用不燃材料进行封堵
3.空调供水管试验压力:1.3+0.5=1.8MPa
开式冷却水的试验压力:0.9*1.5=1.35MPa
当工作压力小于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa
当工作压力大于1.0MPa时,应为工作压力加0.5MPa。
4.系统非设计满负荷条件下的联合试运转及调试应在设备单机试运转合格后进行。
通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行应不少于8h。联合试运行及调试不在制冷期或供暖期时,仅做不带冷(热)源的试运行及调试,并在第一个制冷期或供暖期内补做。
防排烟系统测定风量、风压及疏散楼梯间等处的静压差,并调整至符合设计与消防的规定。
转载请注明原文地址:https://tihaiku.com/jzgc/244396.html

最新回复(0)
