【背景资料】 某公司承接了一项市政排水管道工程,管道为DN1200mm的混凝土

admin2022-08-02  25

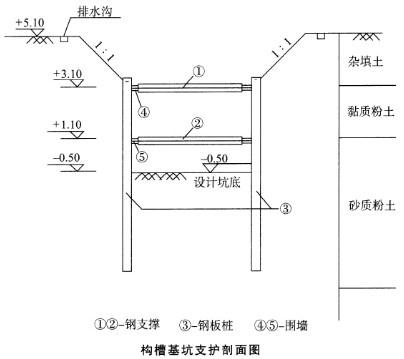

问题 【背景资料】某公司承接了一项市政排水管道工程,管道为DN1200mm的混凝土管,合同价为1000万元,采用明挖开槽施工。项目部进场后立即编制施工组织设计,拟将表层杂填土放坡挖除后再打设钢板桩,设置两道水平钢支撑及型钢围撑,沟槽支护如下图所示。沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础,混凝土直接从商品混凝土输送车上卸料到坑底。在施工至下管工序时,发生了如下事件:吊车支腿距沟槽边缘较近致使沟槽局部变形过大,导致吊车倾覆;正在吊装的混凝土管道掉入沟槽,导致一名施工人员重伤。施工负责人立即将伤员送到医院救治,同时将吊车拖离现场,用了两天时间对沟槽进行清理加固。在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。【问题】1.根据建造师职业工程规模标准,本工程属于小型、中型还是大型工程?说明该工程规模类型的限定条件。2.本沟槽开挖深度是多少?3.用图中序号①~⑤及“→”表示支护体系施工和拆除的先后顺序。4.指出施工组织设计中错误之处并给出正确做法。5.按安全事故类别分类,背景资料中的事故属哪类?该事故处理过程存在哪些不妥之处?

选项

答案

解析 【答案要点】
1.合同价为1000万元,管道DN1200mm,根据建造师职业工程规模标准,本工程属于中型工程。工程规模类型的限定条件:限定施工单位总承包资质二级以上施工单位承揽。本市政公用工程至少是专业二级注册建造师担任本工程的项目负责人。
2.本沟槽开挖深度为5.1+0.5=5.6(m)。
3.安装顺序:③→④→①→⑤→②。拆除顺序:②→⑤→①→④→③。
4.(1)错误之处:项目部进场后立即编制施工组织设计;正确做法:项目部进场前就应该编制施工组织设计,并办理获批手续,此工程沟开挖深度5.6m,土质有粉土,因此开挖、支护需要编制专项方案.并应经专家论证。并办法审批签字手续后方可实施。
(2)错误之处:拟将表层杂填土挖除后再打设钢板桩;正确做法;先打设钢板桩后挖除表层杂填土。
(3)错误之处:沟槽拟采用机械开挖至设计标高;正确做法:预留30mm厚由人工开挖至设计标高。
(4)错误之处:混凝土直接从商品混凝土输送车上卸料到坑底;正确做法:槽深超过2m,应设滑槽或串筒倾倒混凝土。
5.本案例中的事故属一般事故。
不妥之处:(1)将吊车拖离现场;(2)用了两天时间对沟槽清理加固;(3)项目部把事故和处理情况汇报至上级主管部门。
背景资料中事故一出现,应当立即启动相关应急预案,事故现场有关人员应当立即向本单位负责人报告;立即采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失,将伤员送到医院
救治:另一方面,立即与专业工程抢险单位联系,保护现场,拍照、取证后,用专业设备把吊车吊离现场。与此同时,对边坡采取加固、卸载荷等有效措施?接高钢板桩的办法。对商品混凝土争取在初凝前实行基础的浇筑完成。
转载请注明原文地址:https://tihaiku.com/jzgc/233590.html

最新回复(0)
