背景 项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线

admin2022-08-02  21

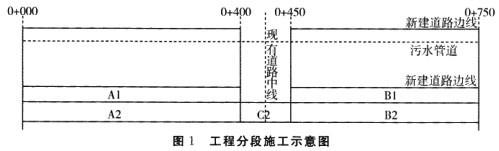

问题 背景项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有道路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分为A1、B1两段施工(如图1),并编制了施工进度计划,总工期为70天。其中,A1段(425m)工期40天,B1段(325m)工期30天,A段首先具备开工条件。[注]:A1、B1为第一次分段;A2、B2、C2为第二次分段。由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。问题:1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具什么文件?该文件上必须有哪些手续方为有效?2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续?3.采用横道图说明作为项目经理应如何安排在70天内完成此项工程,横道图如图2所示。4.顶管工作井在地面应采取哪些防护措施?

选项

答案

解析 1.C2段须获得设计变更通知单(文件、图纸)。变更通知单由原设计人和设计单位负责人签字,加盖设计单位公章。2.重新编制方案应有变更审批手续。3.编制的横道图如下图所示。4.在地面井口设置安全护栏、防护墙、防雨措施和警示措施。本案例第1问主要考查施工方案变更时需设计单位出具的设计变更通知单。现有道路段(1段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,该文件上必须由原设计人和设计单位负责人签字并加盖设计单位印章方为有效。本案例第2问主要考查重新编制施工方案应办理的变更审批手续。施工组织设计必须经上一级企业(具有法人资格)的技术负责人审批加盖公章方为有效,并须填写施工组织设计审批表(合同另有规定的,按合同要求办理)。在施工过程中发生变更时,应有变更审批手续。本案例第4问主要考查施工现场应采取的安全防护措施。承包人应遵守工程建设安全生产有关管理规定,严格按安全标准组织施工,并随时接受行业安全检查人员依法实施的监督检查,采取必要的安全防护措施,消除事故隐患。
转载请注明原文地址:https://tihaiku.com/jzgc/233576.html

最新回复(0)
