施工单位承包了某水库工程,供水对象重要性为一般,发电机装机容量是50MW。开工前

admin2022-08-02  33

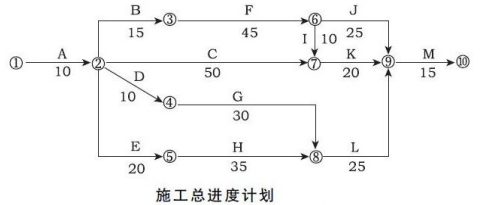

问题 施工单位承包了某水库工程,供水对象重要性为一般,发电机装机容量是50MW。开工前,项目部提交并经监理工程师审核批准的施工进度计划如下图所示,各项工作均按照最早开始时间安排且匀速施工。施工过程中发生如下事件:事件1:施工单位配备了专职质量检查人员,建立完善的质量检查制度,并编制了工程质量保证措施文件。事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元。L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。<1>.根据背景资料,说明水库工程等别,说明理由。<2>.施工单位编制的质量保证措施文件包括哪些内容?<3>.指出图中所示施工总进度计划的关键线路和总工期。<4>.事件2中为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?<5>.事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。

选项

答案

解析 <1>.Ⅲ等。理由:通过供水对象重要性一般,判定为Ⅳ等或Ⅴ等;通过发电装机容量,判定为Ⅲ等,所以按照等别高的确定为Ⅲ等。

<2>.质量保证措施文件:质量检查机构的组织和岗位责任、质量检查人员的组成、质量检查程序和实施细则等。

<3>.关键线路:①→②→③→⑥→⑦→⑨→⑩(或A→B→F→I→K→M);总工期:115天。
<4>.(1)计划调整过程:
①工作F拖后32-15-10=7天,影响工期7天,故总工期需压缩7天;

②工作F、I、K、M作为可压缩对象,由于工作K的赶工费率1.0万元/天为最小,故选择工作K压缩。
③经分析,工作K应压缩5天,赶工费为1.0×5=5(万元)。
④工作K压缩5天后,工作J变为关键工作。此时,可压缩的方案为:工作F、工作I+J、工作J+K、工作M。由于工作F的赶工费率1.2万元/天为最小,故选择工作F压缩2天。赶工费为1.2×2=2.4(万元)。
(2)赶工费总计:5+2.4=7.4(万元)。
<5>.(1)批准费用补偿。理由:吊装机械台班费损失是由建设单位造成的;
(2)不批准工程延期。理由:工作L拖延9天未超过其总时差,不影响工期。
