某拦河闸工程最大过闸流量为520m3/s,工程施工采用一次拦断河床围堰导流,围堰

admin2022-08-02  40

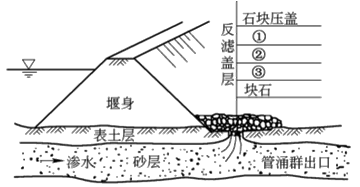

问题 某拦河闸工程最大过闸流量为520m3/s,工程施工采用一次拦断河床围堰导流,围堰断面和地基情况如下图所示。围堰断面和地基情况示意图施工过程中发生如下事件:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如图所示。但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。事故发生后,项目法人根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)规定的“四不放过”原则,组织有关单位制定处理方案,对本工程事故及时进行了处理,并报上级主管部门备案。事故处理后不影响工程正常使用和工程寿命,处理事故延误工期22天。问题:1.说明本工程施工围堰的建筑物级别?分别指出图中①、②、③所代表的材料名称。2.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出事件中的质量事故类别。3.事件中,围堰质量事故由项目法人组织进行处理,是否正确?说明“四不放过”原则的内容。

选项

答案

解析 1.施工围堰建筑物级别:5级。①为大石子、②为小石子、③为粗砂。
2.水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故为一般质量事故。
3.本工程质量事故由项目法人组织进行处理,正确。“四不放过”原则的内容:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。
